英吉利海峡隧道建设工期管理:问题与经验
19.08.2025
英吉利海峡隧道(欧洲隧道) - 20 世纪最雄心勃勃的基础设施项目之一,通过一条 50 公里的水下铁路连接英国和法国。该项目的实施面临着重大的时间管理挑战:原始设计必须进行修改,关键里程碑出现严重延误,最终调试比计划晚了大约一年。这篇分析文章研究了隧道施工的原始和实际网络进度模型(KSM)、偏差的定量指标、所使用的规划和控制方法(以及为什么其中一些方法无效)。

初始项目计划和实际时间表:关键里程碑和时间表
英吉利海峡隧道的想法由来已久,但现代工程始于 1986 年法英条约(坎特伯雷条约)的签署以及向私营公司 Eurotunnel 授予特许权。原定工期约7年,隧道计划于1993年5月通车。计划的主要里程碑包括:1987年至1988年开工,建设3条背靠背平行隧道(两条干线和一条服务),连接海峡隧道,为隧道提供轨道、供电、信号、测试和调试。
该项目主要阶段的实际实施情况如下:
- 隧道开挖:施工于 1987 年底正式开始,隧道掘进机 (TBM) 开始在英国和法国两侧运行。 1988 年,积极的隧道施工工作开始了。

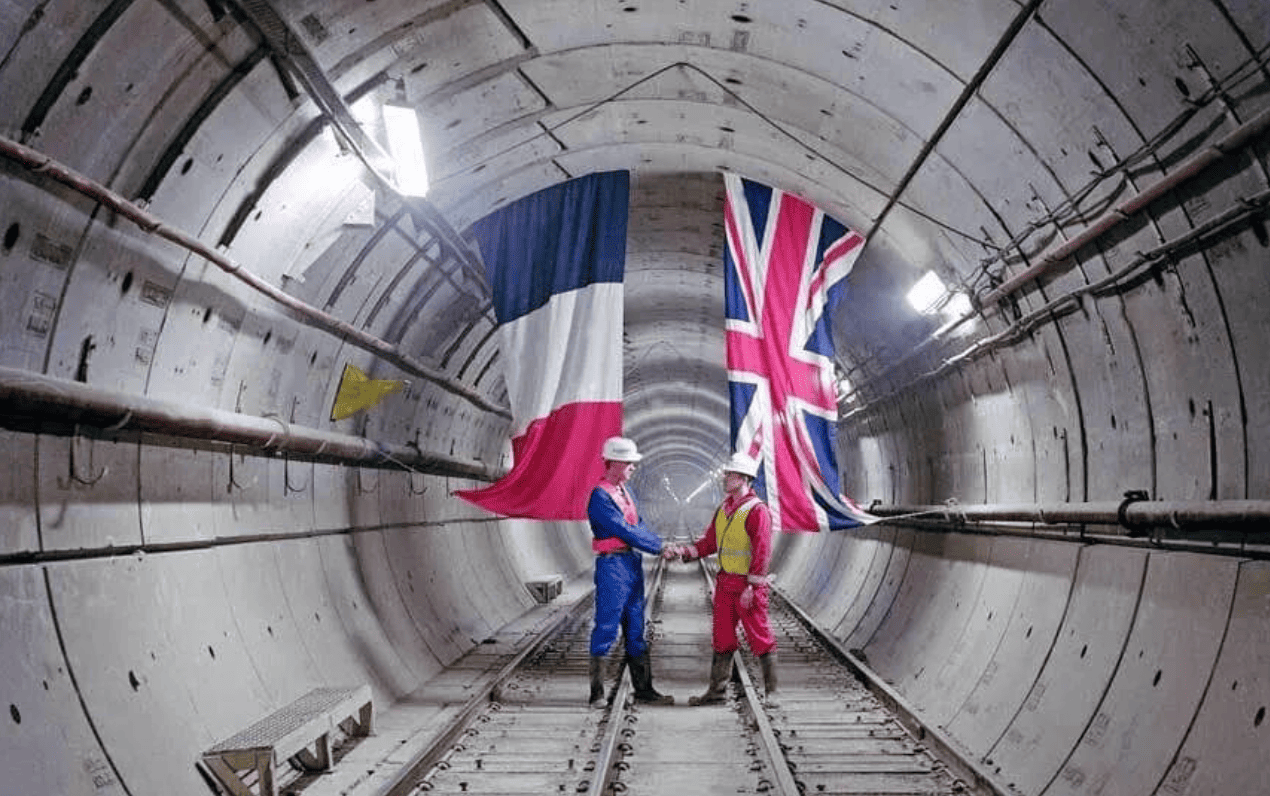

- 钻探服务隧道:早在 1990 年 12 月 1 日,英国和法国的隧道掘进机就铺设了一条小型服务隧道(用于通风和疏散),恰好在海峡中部下方相遇 - 这一突破被电视现场直播。值得注意的是,服务隧道完全按照原计划竣工——1990年12月与计划一致。
- 主要隧道的开挖:1991 年 5 月和 6 月,两条主要铁路隧道实现了连接——比网络进度计划提前了几周。因此,隧道施工的完成速度甚至比计划还要快——预计比预期提前了大约 3 个月。这是施工管理领域的一项杰出成就:得益于高效的组织,11台隧道掘进机同时挖掘两侧12个工作面,降低了开挖作业成本。
- 设备和调试:隧道竣工后,重点转移到轨道安装、供电系统、信号以及机车车辆(汽车专用穿梭列车和常规高速欧洲之星列车)的制造和供应。正是在这个阶段,最后期限方面出现了最大的困难。虽然施工部分(隧道)正在按照网络进度计划推进,但设备和列车的交付却被推迟,导致整体通车日期推迟了一年多。因此,由于机车车辆的交付和调试延迟,运营开始时间不得不推迟。
- 隧道开通:英吉利海峡隧道直到 1994 年 5 月 6 日才正式开通,女王伊丽莎白二世和法国总统弗朗索瓦·密特朗出席了仪式,也就是说,比原计划晚了几乎整整一年。。货运服务(用于运输汽车和货车的班车)于 1994 年 6 月开始运营,运力有限,定期欧洲之星客运列车直到 1994 年底才开始运营(第一条商业伦敦-巴黎服务于 1994 年 11 月开通)。
因此,工程总工期为6至7年(从1988年至1994年),实际竣工比原定工期推迟了12至19个月。根据官方数据,英吉利海峡隧道项目比原计划晚了一年竣工。一些估计表明,延迟时间长达 19 个月——这个数字包括客运服务的全面推出。
分析表明,欧洲隧道未能按时完成是由于技术、组织、管理、财务和政治监管等综合原因造成的。
为了清楚起见,您可以按关键阶段比较计划和事实:
- 隧道技术:计划——直到1991年底;事实上——1991 年中期完成(大约提前 3 个月)。
- 中号设备安装、列车供应:计划 – 1992 年;事实——延迟到 1994 年中期(滞后约 1-1.5 年)
- 隧道洞口:计划 – 1993 年 5 月;事实 – 1994 年 5 月(延迟约 12 个月)。
计划和时间控制的应用方法
此类项目的进度管理是使用传统的项目管理方法进行的,但并非所有方法都能在欧洲隧道的独特条件下有效发挥作用。让我们看看使用了哪些计划和进度控制工具以及出现问题的地方:
- 分解和网络规划。 在规划阶段,制定了详细的基线时间表,涵盖两岸数千项任务。项目团队将项目划分为阶段和工作(WBS),并对这些工作进行排序。该计划考虑了并行流程:因此,使用 11 个隧道掘进综合体从 12 个工作面(6 个来自英格兰海岸,6 个来自法国海岸)同时进行开挖。对于如此复杂的方案,需要进行计算 - 首先进行隧道挖掘作业(因为如果没有穿过隧道,就不可能开始铺设轨道)。结果,准备好的基本计划对于施工工作来说非常现实:如前所述,隧道挖掘几乎按计划完成。然而,该项目的范围已经转移到了一个意想不到的领域——设备供应和审批阶段。规划本身的方法很经典:网络图、确定依赖关系、关键里程碑、计算时间储备(浮动)等。我们可以说“纸上”规划看起来足够了 - 问题在于假设和初始数据。
- 里程碑控制(milestone control)。 该项目有几个公开宣布的里程碑,其实现情况受到所有利益相关者的监督。例如,1990-1991 年隧道的连接。 – 按时成功实现的一个重要里程碑。项目管理层对进度进行定期监控:每月监控偏差,每季度向银行和股东组成的财团发布详细报告。可以说,报告和控制制度是严格的——高级管理层和投资者对项目进行密切监督。在某种程度上,这有助于遏制局势进一步恶化:例如,尽管存在诸多问题,但由于监管机构和债权人的持续压力,隧道“仅”在一年后开通,而不是几年后。另一方面,过多的报告和多级决策协调减慢了运营管理速度。
- 快速跟踪——阶段的并行执行。 欧洲隧道公司故意采用的缩短工期的方法之一是重叠设计和施工阶段。通常,首先完成详细设计,然后开始施工。在这里,为了争取时间,一些详细的开发工作与施工工作同时进行。例如,隧道仍在建设中,工程系统(通风、冷却、消防基础设施)是即时设计的。此外,在所有隧道测试完成之前就开始生产机车车辆。这种快速跟踪确实让我们避免了额外的延误——施工部分并没有闲着等待最终图纸。因此,尽管进行了广泛的设计变更,建筑商仍设法保持接近最初的施工进度——这被描述为“惊人的成就”。然而,节省时间的代价却很高:阶段的并行执行导致大量处理(工作失败)并使项目的最终成本翻倍。事实上,快速跟踪方法节省了工期(隧道仅晚了一年开通,而不是可能晚了几年),但却成为欧洲隧道预算超支和财务困难的原因之一。此外,工作的并行性使变更管理变得复杂——当这部分的施工已经开始时,变更就发生了,这就是他们重新制作成品的原因。
- 变更控制和风险管理。 巨型项目进度管理的一个关键部分是变更控制和进度风险分析。在英吉利海峡隧道的案例中,事后可以看出,变更控制系统失败了:IGC 实际上拥有即时要求变更的权力,而评估这些变更对进度表的影响的过程却陷入停滞。没有明确界定谁应对这些变化的后果负责——因此,没有人对与新要求相关的延误承担正式责任(投资者的财务损失除外)。对风险(尤其是非技术风险)的分析不完整。流程和审批的风险被低估了。事先没有计算出官僚审批、检查是否符合两国标准、获得列车证书等可能需要多长时间。欧洲隧道管理层承认重点是该项目的工程方面,以及风险 监管和管理滞后 没有得到适当的考虑。
总的来说,Eurotunnel 的截止日期控制方法将经典的项目规划(CPM 网络、里程碑控制、报告)与不寻常的解决方案(快速通道、将团队分成国家部分)结合起来。其中一些步骤有助于取得部分成功(例如,在不迟到的情况下通过隧道),但总的来说,系统在最后阶段失败了。
总之,我们注意到:巨型项目的期限管理是刚性计划与必要灵活性之间的平衡艺术。欧洲隧道项目给了我们一个惨痛的教训:低估复杂性和一开始就操之过急可能会导致后期延误和成本超支。。然而,实施良好的方法(明确的施工指示、跟踪进度、将项目分成并行的流程)使得能够最大限度地减少积压——隧道在一年后开通,对于如此宏伟的工程来说,这看起来不像是一场灾难。
资料来源:
- PMI – 项目管理协会,案例研究“海峡项目”(英吉利海峡隧道项目分析)。
- HFW(霍尔曼·芬威克·威兰),文章“英吉利海峡隧道:我们吸取教训了吗?” (2014) – 隧道问题分析。
- 《卫报》,“无聊的细节”——欧洲隧道建设和财务的时间表 theguardian.comtheguardian.com.
- 全球基础设施中心,“英吉利海峡隧道”——巨型项目审查(2020),有关超支和延误的数据。
- 其他:H. Chen 的分析文章《英吉利海峡隧道项目的成功》(2019);土木工程师学会 (ICE) 材料 ice.org.uk;欧洲隧道公司的内部报告等均证实了所陈述的事实和结论。
