Управление сроками проекта строительства тоннеля под проливом Ла-Манш: проблемы и уроки
19.08.2025
Тоннель под проливом Ла-Манш (Eurotunnel) – один из самых амбициозных инфраструктурных проектов ХХ века, связавший Великобританию и Францию 50-километровой подводной железнодорожной магистралью. Реализация этого мегапроекта столкнулась с серьезными проблемами управления сроками: изначальный календарно-сетевой график пришлось пересматривать, возникли значительные задержки ключевых этапов, а итоговый ввод в эксплуатацию произошел примерно на год позже планового срока. В данной аналитической статье рассмотрены исходная и фактическая календарно-сетевые модели (КСМ) строительства тоннеля, количественные показатели отклонений, методы планирования и контроля, которые применялись (и почему некоторые из них оказались неэффективны).

Изначальный план проекта и фактический график: ключевые этапы и сроки
Идея тоннеля под проливом Ла-Манш имела долгую историю, но современный проект стартовал в 1986 году с подписания франко-британского договора (Договор Кентербери) и выдачи концессии частной компании Eurotunnel. Первоначальный график предполагал около 7 лет на строительство: планировалось открыть туннель для движения поездов к маю 1993 года. Ключевые запланированные вехи включали: начало работ в 1987–1988 гг., прокладку трех параллельных туннелей (двух основных железнодорожных и одного сервисного) с встречной проходкой навстречу друг другу, соединение туннелей под проливом, оснащение тоннеля путями, электроснабжением, средствами сигнализации, испытания и ввод в эксплуатацию.
Фактическая реализация основных этапов проекта сложилась следующим образом:
- Начало проходки: Строительство официально началось в конце 1987 года, когда с британской и французской сторон заработали тоннелепроходческие комплексы (ТПМК). Активные работы по проходке тоннелей стартовали в 1988 году.

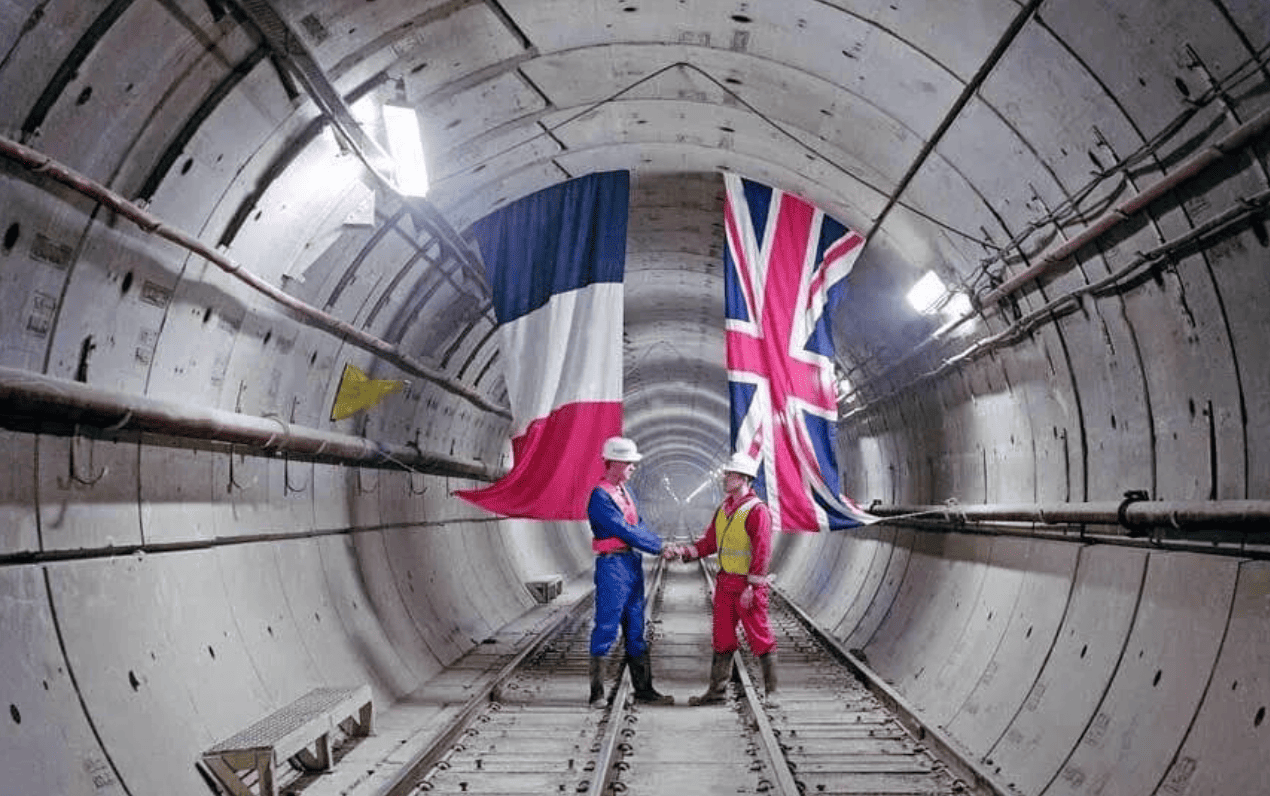

- Проходка сервисного тоннеля: Уже к 1 декабря 1990 года британский и французский ТПМК, прокладывавшие небольшой сервисный туннель (для вентиляции и эвакуации), встретились точно под серединой пролива – этот прорыв транслировался по телевидению в прямом эфире. Примечательно, что сервисный туннель был завершен точно в соответствии с исходным графиком – декабрь 1990 совпал с планом.
- Проходка основных тоннелей: В мае и июне 1991 года состоялись стыковки двух главных железнодорожных тоннелей – на несколько недель опережая календарно-сетевой график. Таким образом, тоннелепроходческие работы были выполнены даже быстрее планового срока – по оценкам, примерно на 3 месяца раньше, чем ожидалось. Это выдающееся достижение в области управления строительными работами: благодаря эффективной организации, 11 тоннелепроходческих машин одновременно вели проходку на 12 забоях с двух сторон, что позволило сократить критический путь по этапу земляных работ.
- Оснащение и пусконаладка: После завершения выработки тоннелей основное внимание сместилось на монтаж путей, систем электроснабжения, сигнализации, а также на изготовление и поставку подвижного состава (специальных челночных поездов для автомобилей и обычных скоростных поездов Eurostar). Именно на этом этапе возникли наибольшие сложности со сроками. Хотя строительная часть (тоннели) шла по календарно-сетевому графику, поставка оборудования и поездов затянулась, что привело к смещению общего срока открытия на год с лишним. Так, из-за задержки в поставке и наладке подвижного состава запуск эксплуатации пришлось отложить.
- Открытие тоннеля: Официальное открытие Ла-Маншского тоннеля состоялось лишь 6 мая 1994 года на торжественной церемонии с участием королевы Елизаветы II и президента Франции Франсуа Миттерана – то есть почти ровно на один год позже, чем планировалось изначально. Грузовое сообщение (шаттлы для перевозки автомобилей и фур) стартовало в июне 1994 г. с ограниченной пропускной способностью, а регулярные пассажирские поезда Eurostar пошли только к концу 1994 г. (первый коммерческий рейс Лондон–Париж состоялся в ноябре 1994).
Таким образом, при общей продолжительности строительства 6–7 лет (с 1988 по 1994) задержка фактического окончания проекта составила 12–19 месяцев относительно первоначального графика. По официальным данным, проект “Channel Tunnel” завершился на год позже запланированного. В некоторых оценках указывается отставание вплоть до 19 месяцев– эта цифра включает полное развертывание пассажирского сообщения.
Анализ показывает, что срывы сроков по Eurotunnel были обусловлены сочетанием технических, организационно-управленческих, финансовых и политико-регуляторных причин.
Для наглядности можно сопоставить план и факт по ключевым этапам:
- Проходка тоннелей: план – до конца 1991 г.; факт – завершено к середине 1991 г. (опережение ~3 месяца).
- Монтаж оборудования, поставка поездов: план – 1992 г.; факт – задержки до середины 1994 г. (отставание ~≈1–1,5 года)
- Открытие тоннеля: план – май 1993 г.; факт – май 1994 г. (задержка ~12 месяцев).
Применявшиеся методы планирования и контроля сроков
Управление расписанием такого мегапроекта осуществлялось с использованием традиционных подходов проектного менеджмента, однако не все методы сработали эффективно в уникальных условиях Eurotunnel. Рассмотрим, какие инструменты планирования и контроля графика применялись и где возникли проблемы:
- Декомпозиция и сетевое планирование. На стадии планирования был разработан детальный базовый график, охватывающий тысячи задач на обоих берегах пролива. Команда проекта разбила проека на этапы и работы (WBS) и последовательно упорядочила эти работы. В графике учитывались параллельные процессы: так, одновременно велась проходка с 12 забоев (6 – с берегов Англии, 6 – с берегов Франции) с использованием 11 тоннелепроходческих комплексов. Для такой сложной схемы был выполнен расчет критического пути – вначале он проходил по операциям проходки тоннелей (ибо без сквозных тоннелей нельзя было начать укладку путей). В результате подготовленный базовый план оказался достаточно реалистичным именно для строительных работ: как отмечалось ранее, тоннелирование завершилось практически по графику. Однакокритический путь проекта сместился в непредвиденную область – в стадию поставки оборудования и согласований. Сам подход к планированию был классическим: сетевой график, определение зависимостей, ключевых вех, расчет резерва времени (float) и др. Можно сказать, что планирование “на бумаге” выглядело адекватно – проблемы были скорее в допущениях и исходных данных.
- Milestone-контроль (контроль вех). Проект имел несколько публично объявленных вех (milestones), за достижением которых следили все заинтересованные стороны. Например, стыковка тоннелей в 1990–1991 гг. – важная веха, которую успешно достигли в срок. Руководство проекта внедрило регулярный мониторинг прогресса: ежемесячно отслеживались отклонения, а раз в квартал выпускался развернутый отчет для консорциума банков и акционеров. Можно сказать, система отчетности и контроля была жесткой – высшее руководство и инвесторы держали проект под пристальным наблюдением. В некоторой степени это помогло сдержать дальнейшие ухудшения: например, несмотря на многочисленные проблемы, тоннель открылся “лишь” на год позже, а не на несколько лет –благодаря постоянному давлению со стороны контролирующих органов и кредиторов. С другой стороны, перегруженность отчетностью и многоуровневое согласование решений тормозили оперативное управление.
- Fast tracking – параллельное выполнение фаз. Один из методов, сознательно примененных в Eurotunnel для сокращения сроков – это перекрытие фаз проектирования и строительства. Обычно сперва завершается подробное проектирование, затем начинается стройка. Здесь же, чтобы выиграть время, часть детальных разработок шла параллельно с строительными работами. Например, тоннели еще проходили, а инженерные системы (вентиляция, охлаждение, противопожарная инфраструктура) проектировались на ходу. Более того, производство подвижного состава началось до полного завершения всех испытаний тоннеля. Такой fast-tracking действительно позволил избежать дополнительных задержек – строительная часть не простаивала в ожидании окончательных чертежей. В результате, несмотря на масштабные изменения дизайна, строители сумели почти уложиться в изначальный график строительства – что названо “поразительным достижением”. Однако цена за экономию времени оказалась высокой: параллельное выполнение фаз привело к огромному количеству переработок (abortive work) и удвоило итоговую стоимость проекта. Фактически метод fast tracking спас график (тоннель открылся всего на год позже вместо потенциальных нескольких лет опоздания), но стал одной из причин превышения бюджета \ и финансовых трудностей Eurotunnel. Также параллельность работ осложнила управление изменениями – изменения приходили, когда строительство этой части уже шло, из-за чего переделывали готовое.
- Управление изменениями и рисками (change control & risk). Ключевой частью управления сроками в мегапроектах является контроль изменений и анализ рисков расписания. В случае тоннеля под Ла-Маншем, как видно постфактум, система контроля изменений не справилась: IGC фактически обладала правом требовать изменения “на лету”, а процесс оценки влияния этих изменений на сроки буксовал. Не было чётко определено, кто отвечает за последствия изменений – в итоге за задержки, связанные с новыми требованиями, никто не понес формальной ответственности (кроме как финансовые потери инвесторов). Анализ рисков, особенно не технических, был неполным. Риски процесса и согласований недооценили. Не было заранее просчитано, сколько времени могут занять бюрократические согласования, проверки соответствия нормам двух стран, получение сертификатов на поезда и т.п. Руководство Eurotunnel признает, что фокус был на инженерной стороне проекта, а риски регуляторных задержек и управленческого характера не были должным образом учтены.
В целом, методы контроля сроков в Eurotunnel сочетали классическое проектное планирование (CPM-сети, контроль вех, отчётность) с необычными решениями (fast track, раздробление команды на национальные части). Некоторые из этих шагов помогли достичь частичных успехов (например, пройти тоннель без опоздания), но совокупно система дала сбой на финальном этапе.
В заключение отметим: управление сроками в мегапроектах – это искусство баланса между жестким планированием и необходимой гибкостью. Проект Eurotunnel преподал жесткий урок, что недооценка комплексности и излишняя спешка на старте могут привести к задержкам и перерасходам позже. Тем не менее, грамотно реализованные методы (четкий критический путь для строительных работ, отслеживание прогресса, разделение проекта на параллельные потоки) позволили минимизировать отставание – тоннель открылся на год позже, что для столь грандиозного предприятия не выглядит катастрофой.
