三峡大坝建设:巨型项目管理的经验与问题

24.06.2025

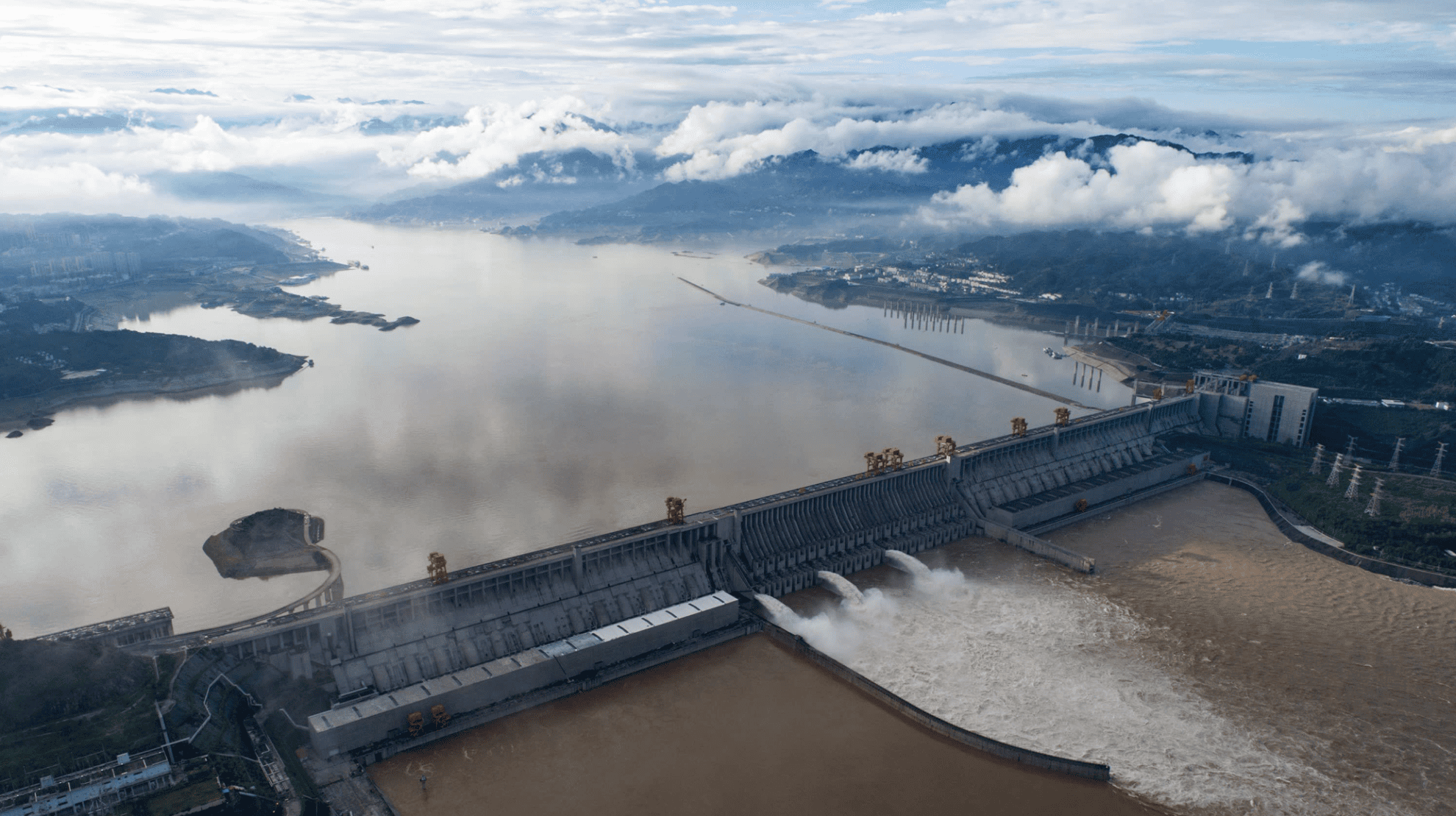

三峡大坝建设:教训与管理挑战 巨型项目
简介

PM Excellence 概述了管理中国三峡大坝(长江上的一座巨型水力发电大坝)的经验教训和挑战。就发电量(22.5吉瓦)而言,三峡发电厂超过了地球上任何其他发电厂。然而,这个中国历史上最重要的巨型项目的实施却伴随着项目管理领域的巨大困难。下面探讨了三峡项目管理面临的主要挑战——从时间表、预算和工作质量到风险管理、利益相关者参与和环境可持续性——以及如何解决这些挑战、管理的有效性以及可以为未来项目目标吸取的经验教训。

主要挑战 项目管理

管理三峡大坝的建设面临着前所未有的挑战。主要挑战包括:

  • 时间范围和工作范围: 该项目极其漫长且渐进。第一个计划于 20 世纪中叶提出,但由于技术和政治讨论,该决定被推迟了几十年。 1992年最终获批后,于1994年正式动工建设,历时近18年。分流临时围堰的修建、高185米、长2.3公里的混凝土主坝的修建、数十台水轮机的安装、船闸和电梯的建设等一系列浩大的工程,由于严格的集中管理和分期实施,主要任务都按时甚至提前完成。例如,水库已于 2003 年部分蓄水(至 135 m),比原计划提前一年,而 2006 年主坝建设完成,使得水位达到 156 m 成为可能。 四年 早于最初的网络进度模型。到 2012 年,所有发电机均已全面投入运行,包括在原来的 26 台涡轮机之外安装了额外的涡轮机。然而,如此紧迫的期限需要数以万计的任务和数百家承包商的无缝协调。

  • 预算和费用:该项目的财务规划是一个严峻的挑战。中国政府最初降低了预算以获得批准:1992年,全国人民代表大会批准了 570亿元 (约83亿美元)用于整个项目,包括修建大坝、重新安置居民和铺设电线。这个数字低得不切实际——很快,预算就被修改了近两次(至900亿元人民币),仅用于建设,不包括电网成本。随着工作的进展,成本不断增加。到2008年底,这笔钱已经正式用完 1800亿元 (超过260亿美元,是最初规划的3倍)——比最初估计高出三倍多。据当局称,该项目达到了修订后的金额(270 亿美元),但独立专家指出,许多相关成本并未考虑在内。

考虑到周边基础设施投资、贷款利息和其他外部成本,该项目的总成本可达70-880亿美元(是第一个项目的8-11倍)​。此外,建设完成后,政府还必须额外拨出1240亿元人民币(180亿美元)来消除不可预见的后果——大坝运营引起的地质和环境问题。因此,成本管理成为一项重大挑战:设计需要不断平衡雄心勃勃的目标和实际的财务风险,而启动阶段的预算编制不足导致成本严重超支。

  • 质量和技术复杂性: 建造世界上最大的水坝是一项最复杂的工程挑战。必须确保结构在任何荷载下的可靠性,因为大坝必须承受数百万美元的水压和极端的自然影响(例如,强地震或特大洪水,这种情况在长江上发生过不止一次)。质量管理包括对施工作业、材料和技术的严格控制:大约 2700 万立方米混凝土 特殊成分和数十万吨钢筋建造而成 密封墙 防止过滤 - 水库中的水通过大坝底部(231,000平方米的反过滤隔膜)泄漏。

中国最好的工程力量参与了该项目,还有提供涡轮机和电气设备的国际公司(例如, ABB, Alstom, Voith/Siemens 参与发电机供应合同)。然而,创新的规模也带来了技术问题的风险。报告显示,该项目面临 技术困难, 这必须即时解决。例如,部分路段存在裂缝、变形、船闸操作困难、排水系统需要改进等。。每个此类问题都可能影响计划班次和安全,因此质量管理需要不断的监控、测试和调整。

最终,从工程的角度来看,该项目被认为是成功的——大坝得到了认可 结构合理且安全:根据测量,在负载下它仅产生几毫米的偏转,属于正常范围。这表明了设计和施工的高水平质量。

  • 风险管理: 三峡工程带来了许多风险,既有大型水坝建设的传统风险,也因其规模而独特。 地质学的 (大坝建在构造断层带,存在地震活动风险), 水文的 (极端洪水可能导致水库溢出), 建造 (建造如此宏伟的建筑期间发生的事故)以及 金融和社会风险。 项目管理计划并监控其中的许多项目。例如,为了防洪,施工期间修建了临时绕道和水坝,从而可以安全地分流河道和“干”施工。得益于内置的安全裕度和质量控制,该大坝的设计能够抵御 7.0-8.0 级地震。

  • 然而,一些严重风险在最初规划阶段并未充分预见或低估。水库注满后不久,他们发现 山体滑坡和海岸侵蚀:水位波动(从取水季节的145 m到蓄水季节的175 m)使长江流域的斜坡不稳定。在水位上涨后的头几个月里,超过 150处地质塌陷 在沿海地区。大约178公里的海岸线面临崩塌的危险,尽管开发商并没有计划应对如此大规模的问题。消除这一威胁需要采取紧急、昂贵的措施——加固斜坡、建立监控系统,甚至将数万(甚至可能是数十万)居民从危险地区重新安置。

另外,还出现了这样的现象 诱发地震活动:大量水的积聚导致该地区发生了数百次小地震。尽管大坝本身的设计能够抵御地震,但周围的社区很容易受到此类事件的影响。还透露 环境风险 (污染、鱼类死亡、藻华爆发——更多内容见下文)。项目实施过程中的风险管理成为一个持续的过程:项目团队被迫通过调整计划来应对不可预见的情况。例如,2009年,由于下游严重干旱和河岸不稳定,当局推迟将水位提高到最高175 m。相反,优先考虑的是保护人口和生态系统​。这个案例表明了灵活性和监控的必要性:即使在正式竣工后,项目也进入了主动风险管理阶段。

  • 生态与可持续发展(Sustainability & Environmental): 三峡工程的环境问题已成为最激烈争论的话题。一方面,大坝应该带来环境效益 全球范围内的效益 — 每年产生数十太瓦时的可再生电力,每年可以停止燃烧约 3000 万吨煤炭,从而减少温室气体和污染物的排放。大坝还改善了防洪能力:巨大的水库可以储存洪水,降低发生灾难性泄漏的风险,就像20世纪造成数十万人死亡的灾难一样。

另一方面,一条活生生的河流变成了一个巨大的静止水库,导致 不可逆转的环境变化。自然河流已经停止流动,泥沙在水库中沉淀,导致下游河段“饥饿”——河岸和三角洲因缺乏泥沙物质而开始塌陷。每年多达 4 平方公里的宝贵海岸 湿地 在长三角地区。海岸侵蚀加速,咸海水渗入上游,导致淡水质量下降,影响农业。科学家们注意到了一个尖锐的 渔业资源减少 在河流和邻近海域;包括中华鲟(鲟鱼无法再跨过筑坝的河流)在内的一些物种已濒临灭绝。在水库本身,由于水流缓慢和城市/企业的洪水,水质恶化:堆积了数吨的生活和工业废物,导致频繁爆发 有毒藻类过度生长 表面上。事实上,按照环保人士的说法,新水库已经变成了“污水沟”;其污染物浓度有所增加。所有这些方面都表明,在管理巨型项目时从一开始及其整个生命周期就考虑到环境因素是多么重要。

因此,三峡项目向管理团队提出了一系列涵盖所有经典方面的复杂任务 三角项目 (时间、成本、质量/内容)及其他(社会、环境和政治问题)。从技术到人道主义,问题的规模使得该项目成为从管理角度来看最困难的项目之一。

三峡工程的未来教训

三峡大坝的经验是一本管理教科书,既有优秀事例,也有警示错误的案例。以下是对世界各地未来大型项目有用的一些重要经验教训和结论:

  • 仔细而现实的计划。 在启动和规划阶段充分评估项目范围和预算。就三峡工程而言,首先低估了重要移民安置的成本和复杂性,导致后续需要将提示增加数百亿,并在此过程中进行临时调整。教训:你不能为了政治战略而牺牲现实——最好立即储备时间和资金,并为补救情况做好计划。阶段使用门是正确的,但在每个“门”上都需要对已经取得的成果进行全面分析并更新对未来的预测,包括可能的风险。

  • 时间、成本和质量之间的平衡。 中国已经证明,只要有足够的资金和资源调动,即使是一个庞大的项目也可以按时完成。这对管理者来说是一个鼓舞人心的例子:严格的控制和纪律甚至可以遏制巨型项目。然而,不应允许对最后期限或节省费用的争夺导致其他指标恶化。在该项目中,网络进度计划的加速部分是由于环境措施缺乏时间(例如,他们没有时间清除洪泛区的所有垃圾)。结果,时间的增加导致了后续的清理成本。教训:目标必须平衡——在寻求按时、按预算交付合同的过程中,质量(在任何意义上)都不能被忽视。

  • 有效的利益相关者管理和透明度。 也许《三峡》的主要非技术教训是,当利益相关者的观点没有得到充分考虑时所要付出的代价。一百万流离失所者意味着一百万人类的命运。世界实践中有一些例子,如果人们在新的地方获得平等或更好的生活条件并参与移民规划(例如,世界银行移民安置项目就包含这些组成部分),那么移民安置就可以相对轻松地进行。

  • 项目可持续性的综合方法。 现在,巨型项目不仅根据短期成果进行评估,而且还根据长期影响——经济、环境、社会。大坝为中国提供了大量电力并减少了排放,但也带来了新的风险(山体滑坡、污染)并破坏了生物多样性。在规划未来的水电(和其他基础设施)项目时,有必要考虑可持续发展措施:环境补偿(例如,建立自然保护区以取代失去的土地)、自然资源恢复计划、生态系统监测、适应性管理——考虑到环境的灵活运营管理。可持续性原则必须成为项目目标的一部分。然后项目负责人将跟踪可持续性指标以及预算和期限指标。

  • 政治支持和治理的重要性。当然,这样的项目只有在国家的全力支持下才能实施。对于未来的重大基础设施项目来说,我们的教训是,制度支持和稳定的政策是成功的必要条件。中国甚至在国务院下设立了一个特别委员会来监管三峡。同样,其他国家在规划未来时应该考虑政府保障机制、部门间合作,或许还应该考虑独立审查委员会。。建立项目外部审计机制以增强公众信心也很重要。遗憾的是,就中国大坝而言,没有这样的审计——所有报告都是部门级的,这引起了对结果进行美化的怀疑。教训:独立监督(例如聘请专业的 PMC 承包商)有助于及早发现问题并提出解决方案,而不是向管理层呈现既成事实。

  • 巨型项目作为知识的来源。 像三峡这样的项目揭示了可能性的极限和风险领域。在这种情况下,国际社会吸取了关于修建大型水坝的允许性的教训。部分得益于长江的经验,许多国家都修改了鲁莽建设巨型水电站的计划。世界水坝委员会(WCD)在2000年以国内参与的方式做出。每个项目都应该记录和预见未来的项目运行得更加顺利。三峡工程之后,中国更加详细:一些2000年规划的巨型水坝(位于怒江等)在受到一波批评后暂时开始置办或修改。这表明我们已经吸取了教训。

因此,三峡大坝的建设成为了一个突出的例子。 成功与问题 齐头并进经营巨型项目。一方面,该项目证明,只要组织得当,就可以实施一个宏伟的计划,而这个计划乍一看似乎是一个乌托邦。另一方面,他回忆说 巨型项目的错误成本也是巨大的。现代项目负责人可能会受到三峡技术胜利的启发,但他们也必须考虑到假设错误
