“金钉子”方法:将固定里程碑作为巨型项目优先级管理工具

11.12.2025
“金钉子”方法:将固定里程碑作为巨型项目优先级管理工具


复杂投资建设项目的及时实施,不仅需要严格控制工期,还需要在时间紧迫的情况下灵活管理优先事项。详细的网络进度模型虽然是这些任务的主要工具,但仅使用“基本设置”时,并不总是提供所需的控制质量。实时地,需要快速聚合和分析大量数据,形成统一且最新的项目情况。经典的进度管理技术通常不再能够应对这些挑战,这需要通过分析方法来补充。

因此,在跟踪事实并根据基线进行预测时仅关注经典关键路径面临着其动态性质的问题。在巨型项目中,可能会同时出现多个平行的关键链,每个关键链都需要关注和管理。每天都有新的“景象”:下次重新计算进度后,进度发生了变化,项目完成日期向右移动。如何抓住老虎的尾巴?

解决方案是充分利用软件系统的附加功能,包括管理系统中“冲突”的能力。这使您可以在面对大量人类数据的情况下模拟项目进度表,并自定义视图,从而以不同的方式查看通常的进度表。这些方法有助于突出真正的关键点,并将截止日期转变为优先管理工具。其中一种实践,在我看来,已经成为一种独立的方法,就是被形象地称为“金钉子”的方法。

应用历史

“金钉”方法是在工业设施施工现场开发和测试的。在大型项目“中博托宾斯科耶凝析油田二期建设”(Taas-Yuryakh Neftegazodobycha公司)实施过程中,PM Excellence团队应用了基于关键链分析的优先级技术,并为快速响应和预测中心的分析工作设定了固定期限。这一做法使得积压工作减少了150多天,并按时完成了北部地区的季节性工作。

名称图片

在 19 世纪,“金道钉”是铁路线竣工时打入的最后一根道钉的名称。这个象征象征着结果的胜利和漫长旅程的结束。在项目管理中,此图像已被改编为代表具有项目或阶段的固定完成日期的关键里程碑。正是这一点成为一个恒定的参考点,从这里开始进行时间表的反向计算并建立优先级。

重要提示:“金钉”方法仅适用于按照项目管理标准开发的项目,并且最好基于 Oracle Primavera 或其类似产品。

网络进度模型是该方法应用的基础,对于包含超过3000个操作的图尤其有效。

“金钉子”法的精髓

网络图纸计划基于经典原则:唯一严格的固定日期是项目的开始日期。里程碑和任务的所有后续截止日期都是根据工作持续时间以及它们之间指定的逻辑连接动态计算的。这种方法中任何对中间日期的严格固定都被视为“冲突”,这会降低进度灵活性并扭曲规划阶段的项目工期计算。

金钉方法在实施阶段故意违反这一原则,造成“管理计划冲突”。其本质在于严格固定项目或关键阶段的最终“指导日期”,使其成为绝对不可更改、不可触碰的指导方针。

这种刻意的固定创造了效果 负准备金 当基本期限发生变化时,在关键链上开展工作。该模型被迫“从头开始”反向重建整个计算逻辑,而不改变结束日期,这导致了两个关键结果:

  1. 关键链的识别:所有不符合基本计划给定固定期限的任务和工作顺序都会自动变得可见;它们以零和负储备的单一基础表示。
  2. 优先事项的形成:管理人员的注意力不是集中在项目的一次性“自由尾部”完成上,而是集中在一系列具体的“关键链”工作上,这些工作需要管理人员的干预来消除与最后期限的冲突。应对这组作品进行排名,以提供对偏差程度的总体了解并衡量影响。

通过这种方式,该方法将截止日期从被动控制点转变为主动管理工具,迫使项目团队了解关键链的全貌,对它们进行排名,并专注于真正需要解决的问题,以实现基线结束日期。

让我们看一个“工作包”的简单示例:

经典的关键路径方法从左到右(较早的截止日期)和从右到左(较晚的截止日期)构建项目进度表来计算可宽裕时间。零保留的任务形成关键路径,确定完成一组工作的最短时间的工作序列。

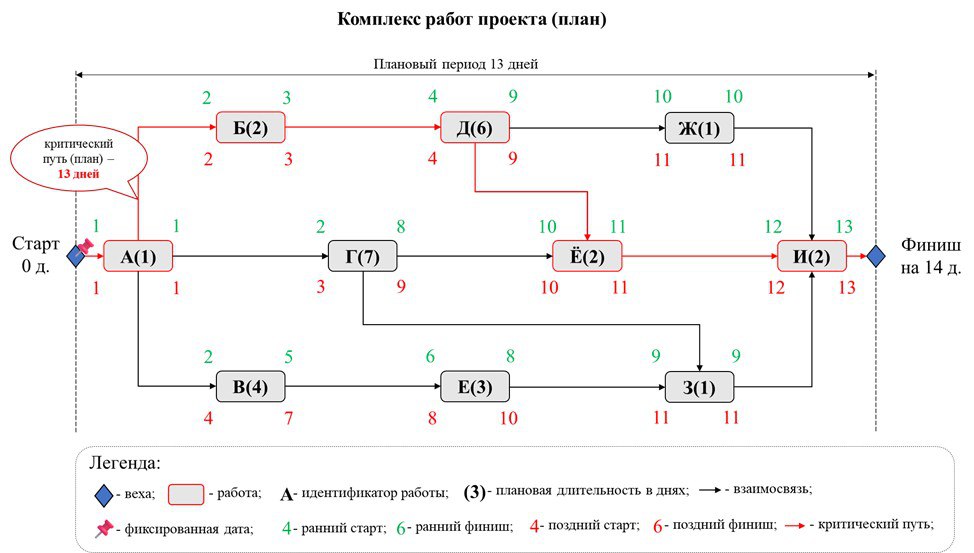

图1:
photo_2025-12-11 19.18.18.jpeg

对于每个任务,都会计算一个松弛时间:“松弛”=“最晚开始”-“提前开始”=“最晚完成”-“提前完成”

红线反映了序列关键路径中零松弛的任务:

A→B→D→E→I

我要提醒大家的是,关键路径上的工作是优先执行和分配资源的,因为这些工作没有时间预留。如果项目中的至少一项工作未能按时完成,则该项目的整个工作范围都会受到延误。

我们想象一下现实生活中的情况:5天过去了,工作进度与计划不一样。在更新的图中,实际执行数据改变了关键路径。 关键路径具有在工作执行过程中变化的特性,原则上甚至可以同时有多个选项。

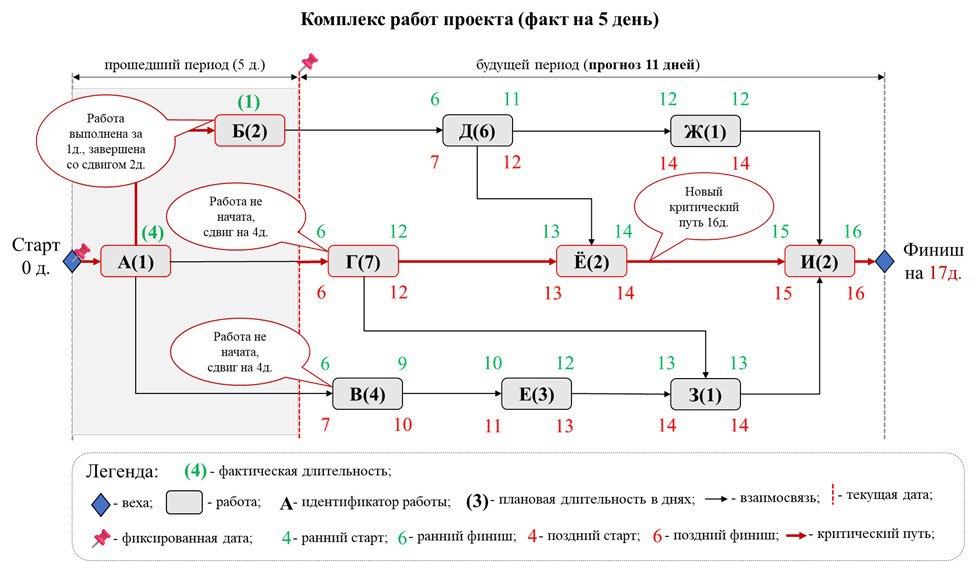

图2:
photo_2025-12-11 19.19.16.jpeg

由于工作 A 的结束和工作 D 和 C 的开始发生了偏移,因此进度表向右移动(推迟到更晚的日期),并且已完成的工作 B 只给出了部分对齐。特别需要注意的是,关键路径的计算起点不再是项目开始日期,而是当前日期。由此产生的链是:G → Yo → I成为新的关键路径,关键路径的持续时间增加 16 天。

优先事项发生了变化:G 的工作脱颖而出。

当然,这是计算关键路径和设置优先级的经典模型的简化示例。

但考虑一下同样的例子以及金钉方法的附加应用。

因此,我们在起始位置敲下了“钉子”:我们在图 1 的图表上确定了结束日期。

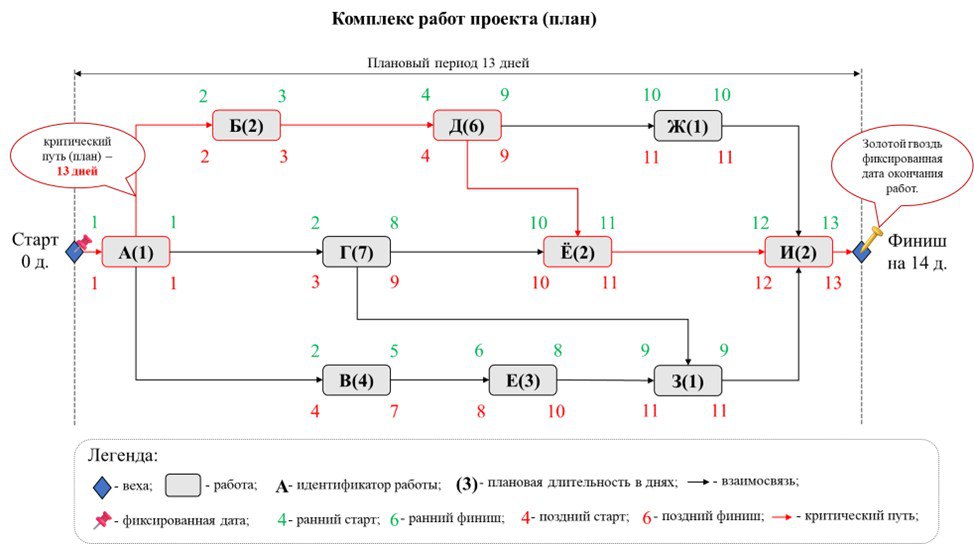

图3:
photo_2025-12-11 19.20.17.jpeg

当完成日期固定为“钉子”时,系统在向后计算时会生成负浮动的任务。结果,5天后(如图2的情况),关键路径变成了几条关键链。

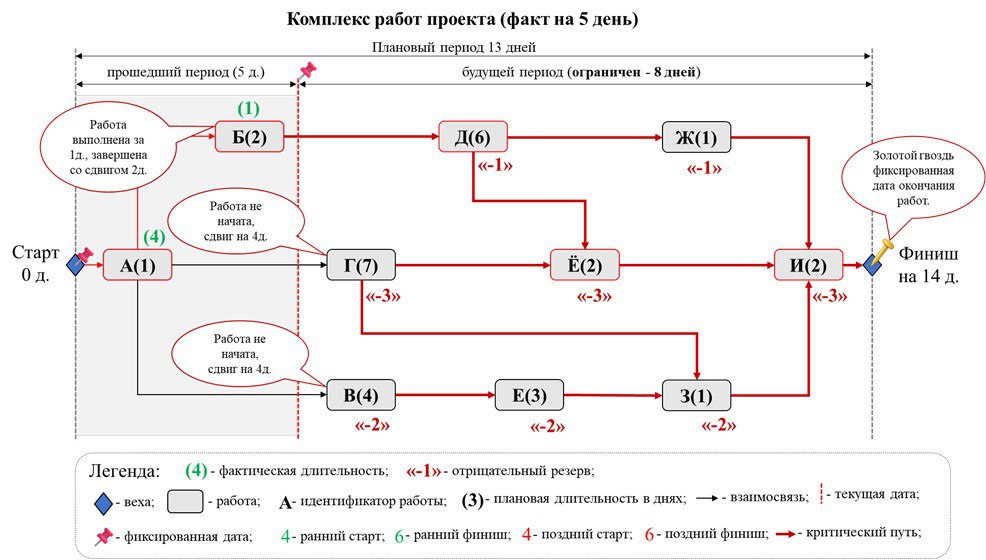

图4:
photo_2025-12-11 19.21.10.jpeg

“负储备”指标的出现,使工作能够按照重要程度进行排序,将资源集中到能发挥最大作用的地方。

这些链表明整个工作包中的过载区域和瓶颈。由于固定的完成日期而压缩了进度,负浮动成为资源管理评级的基础。

与经典实践的主要区别在于,每次重新计算项目进度表时,都会实时形成所有关键链的单一排序图。

注意:当使用 3000 个操作的 SCM 时,最终的优先级列表可能包括数百个具有显着负储备值分布的工作和活动。

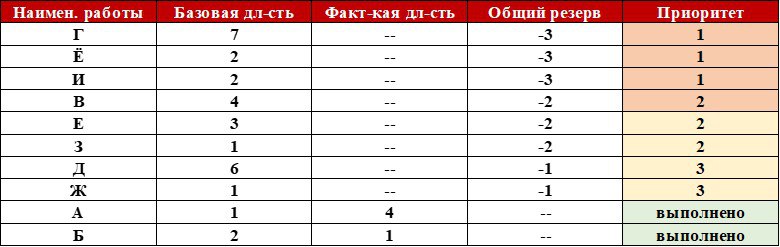

表1:

photo_2025-12-11 19.21.54.jpeg

表 1 是使用金钉方法工作的输出数据格式的清晰示例。这个临时工具按重要性对任务进行排名,生成立即干预的列表,并提供对纠正措施的进度和有效性的日常可见性。

这种方法最适合具有严格外部期限(季节性窗口、生产启动、产品发布)的项目环境,这对于工业建筑和复杂工程项目来说是典型的。

方法简述

  • 修复“钉子”: 该模型指定了在目标日期(例如 12 月 31 日)完成项目工作包的严格(指令)日期。
  • 时间表计算: 重新计算计划后,模型显示具有负宽裕度的任务(-1、-2、-3 天)。
  • 优先顺序: 负储备最大的任务被认为是关键任务;考虑到项目的整体情况,它们形成了优先工作清单。
  • 根本原因分析: 从具有最大滞后的任务到其前任任务执行“向后链展开”,以识别可能受到影响的延迟来源。
  • 采取行动: 资源被重新分配,关系被修改,流程被优化。然后重新计算图表并确定新的焦点。
  • 新曲目“打破钉子”: 在实施附加活动期间,如果可以按时完成一组工作或外部环境发生变化而产生新的限制,则可以确定完成项目阶段的新日期,并可以重新开始优化周期。

优化工具

  • 将资源重新分配到关键领域。
  • 并行执行先前按顺序安排的任务。
  • 通过在实际可能性的范围内提高生产力来减少计划的工作时间。

该方法的风险和局限性
  • 需要决策: 该方法查明了瓶颈,但没有提供现成的解决方案。选择解决问题的最佳方法(资源重新分配、改变工作顺序)的责任仍然由部门承担。
  • 团队拒绝的风险: 持续关注浮存为负的任务会产生“永火”效应,这可能会导致团队倦怠、对项目成功失去信心、以牺牲长期目标为代价做出短期决策,以及工作质量整体下降。
  • 不取消基本计划: 经常重新计算相对于新“钉子”的时间表不应改变基本计划。将其作为评估项目整体进度和管理利益相关者期望的基准非常重要。
  • 不取消客观限制: 该方法无法规避物理、季节或后勤限制。试图“压缩”严格依赖于外部因素(例如设备交付顺序或获得许可的顺序)而不考虑这些框架的任务是不可接受的。


总结

“金钉子”方法不仅仅是通过严格的最后期限施加机械压力,而是集中管理注意力的系统方法。它将网络进度模型从被动监控工具转变为动态运营管理机制,使您能够:

  • 主动识别高度不确定性条件下的瓶颈。
  • 客观排名数据驱动(负浮动)优先级。
  • 集中资源为实现关键里程碑提供最大影响的任务。

这种方法对于巨型项目尤其有价值,因为经典的关键路径过于动态,而且数据量不允许依赖直觉。金钉子提供了实时做出明智决策所需的“单一、最新的图片”。
