Метод «Золотой гвоздь»: фиксированная веха как инструмент управления приоритетами в мегапроекте

11.12.2025
Метод «Золотой гвоздь»: фиксированная веха как инструмент управления приоритетами в мегапроекте


Своевременная реализация сложных инвестиционно-строительных мегапроектов требует не только жесткого контроля сроков, но и гибкого управления приоритетами в условиях сжатого расписания. Детализированная календарно-сетевая модель хоть и является основным инструментом для этих задач, при использовании только «базовых настроек» не всегда обеспечивает должное качество управления. В режиме реального времени необходимо оперативно агрегировать и анализировать значительные объемы данных, формируя единую и актуальную картину проекта. Классические методики управления расписанием часто перестают отвечать этим вызовам, что требует их дополнения аналитическими подходами.

Так, фокусировка исключительно на классическом критическом пути при отслеживании факта и прогноза в сравнении с базовым планом сталкивается с проблемой его динамической природы. В мегапроекте могут возникать несколько параллельных критических цепочек одновременно, каждая из которых требует внимания и управления. Каждый день новый «прицел»: после очередного перерасчета расписания критический путь изменился, а срок завершения проекта сдвинулся вправо. Как поймать тигра за хвост?

Решением становится использование дополнительных функций программных комплексов в полном объеме, включая возможности управления «конфликтами» в календарно-сетевой модели. Это позволяет моделировать расписание проекта в условиях огромных объемов данных для человека и настраивать представления, дающие иной взгляд на привычный график. Такие подходы помогают выделить действительно критические точки и превратить дедлайн в инструмент управления приоритетами. Одной из таких практик, которая, на мой взгляд, оформилась в самостоятельный метод, стал подход с образным названием «Золотой гвоздь».

История применения

Метод «Золотой гвоздь» сформирован и проверен на площадке строительства промышленных объектов. В ходе реализации крупного проекта «Строительство второй очереди Среднеботуобинского нефтегазоконденсатного месторождения» (компания «Таас-Юрях Нефтегазодобыча») команда PM Excellence применила технологию приоритизации на основе анализа критических цепочек с фиксированным дедлайном для аналитической работы Центра оперативного реагирования и прогнозирования. Такой подход позволил сократить отставание более чем на 150 дней и завершить в срок сезонные работы в условиях северного региона.

Образ названия

В XIX веке «золотым костылем» называли последний костыль, вбиваемый при завершении строительства железнодорожной магистрали. Этот символ олицетворял триумф результата и окончание большого пути. В проектном управлении этот образ был адаптирован для обозначения ключевой вехи с фиксированной датой завершения проекта или его этапа. Именно эта точка становится неизменным ориентиром, от которого начинается обратный расчет расписания и выстраиваются приоритеты.

Важное примечание: метод «Золотой гвоздь» может применяться только при наличии календарно-сетевой модели проекта, разработанной в соответствии со Стандартом управления проектами, и предпочтительно на базе Oracle Primavera или ее аналогов.

Календарно-сетевая модель является основой для применения метода, который особенно эффективен для графиков, содержащих свыше 3000 операций.

Суть метода «Золотой гвоздь»

Календарно-сетевое планирование строится на классическом принципе: единственной жесткой фиксированной датой является дата начала проекта. Все последующие сроки вех и задач рассчитываются динамически, исходя из длительности работ и заданных логических связей между ними. Любая жесткая фиксация промежуточных дат в таком подходе рассматривается как «конфликт», который снижает гибкость графика и искажает расчеты продолжительности проекта на этапе «Планирования».

Метод «Золотой гвоздь» сознательно нарушает этот принцип на этапе «Реализации», создавая «управляемый конфликт планирования». Его суть заключается в жесткой фиксации конечной «директивной даты» проекта или ключевого этапа, превращая его в абсолютно неизменный и неприкасаемый ориентир.

Эта намеренная фиксация создает в календарно-сетевом графике эффект отрицательного резерва работ на критических цепочках при сдвиге базовых сроков. Модель вынуждена перестраивать всю логику расчетов «от гвоздя» обратным ходом без сдвига конечной даты, что приводит к двум ключевым результатам:

  1. Выявление критических цепочек: автоматически становятся видимыми все задачи и последовательности работ, которые не укладываются в заданный фиксированный срок базового плана, они выражаются на едином критическом пути при нулевом и отрицательном резерве.
  2. Формирование приоритетов: управленческое внимание фокусируется не на единовременном «критическом пути» со «свободным хвостом» завершения проекта, а на наборе конкретных работ «критических цепочек», требующих управленческого вмешательства для устранения возникшего конфликта со сроком. Этот набор работ нужно ранжировать для общего понимания масштаба отклонений и измерения влияния.

Таким образом, метод трансформирует дедлайн из пассивной контрольной точки в активный инструмент управления, который принудительно заставляет проектную команду видеть полную картину критических цепочек, ранжировать их и концентрироваться на том, что действительно важно исправлять для достижения конечной даты Базового плана.

Разберем на простом примере «комплекса работ»:

Классический метод критического пути строит график проекта «слева направо» (ранние сроки) и «справа налево» (поздние сроки) для расчета резервов времени. Задачи с нулевым резервом формируют критический путь, последовательность работ, определяющую минимальный срок завершения комплекса работ.

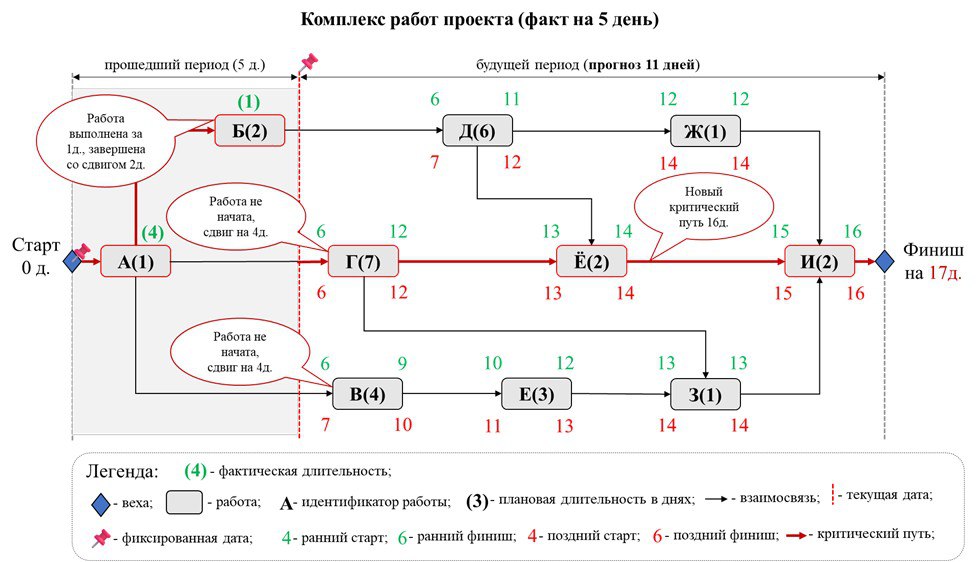

Рисунок 1:
photo_2025-12-11 19.18.18.jpeg

Для каждой задачи рассчитывается резерв времени: «Резерв» = «Позднее начало» - «Раннее начало» = «Позднее окончание» - «Раннее окончание»

Красной линией отражаются задачи с нулевым резервом времени в последовательности критического пути:

A → Б → Д → Ё → И

Напоминаю, работы на критическом пути имеют приоритет для выполнения и выделения ресурсов, так как по этим работам нет запаса времени. Срыв сроков хотя бы по одной из работ на критическом пути чреват задержкой всего комплекса работ проекта.

Представим живую ситуацию: прошло 5 дней, и ход работ отличался от плана. На обновленном графике фактические данные выполнения меняют критический путь. Критический путь обладает свойством меняться в ходе исполнения работ, и, в принципе, их может быть даже несколько вариантов одновременно.

Рисунок 2:

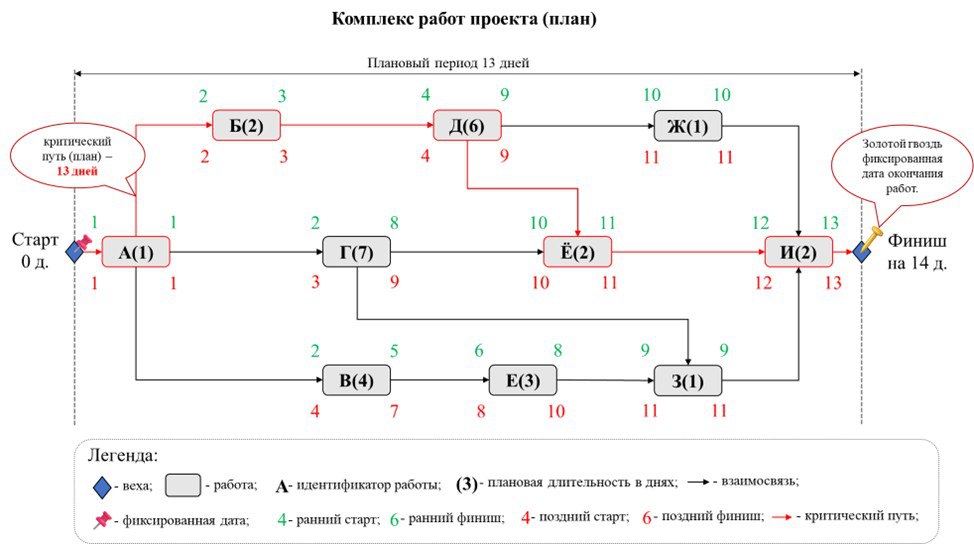

photo_2025-12-11 19.19.16.jpeg

Из-за сдвига окончания работы А и начала работ Г и В график сдвигается вправо (на более поздние даты), а завершенная работа Б дает лишь частичное выравнивание. Особое внимание следует обратить на то, что точкой начала для расчета критического пути становится уже не дата старта проекта, а текущая дата. В результате цепочка: Г → Ё → И становится новым критическим путем с увеличением длительности критического пути на 16 дней.

Приоритеты изменились: работа Г вышла на первый план.

Конечно, это упрощенный пример классической модели расчета критического пути и установки приоритетов.

Но рассмотрим этот же пример с дополнительным применением метода «Золотого гвоздя».

Итак, на исходной позиции мы забиваем «гвоздь»: фиксируем конечную дату на графике с Рисунка 1.

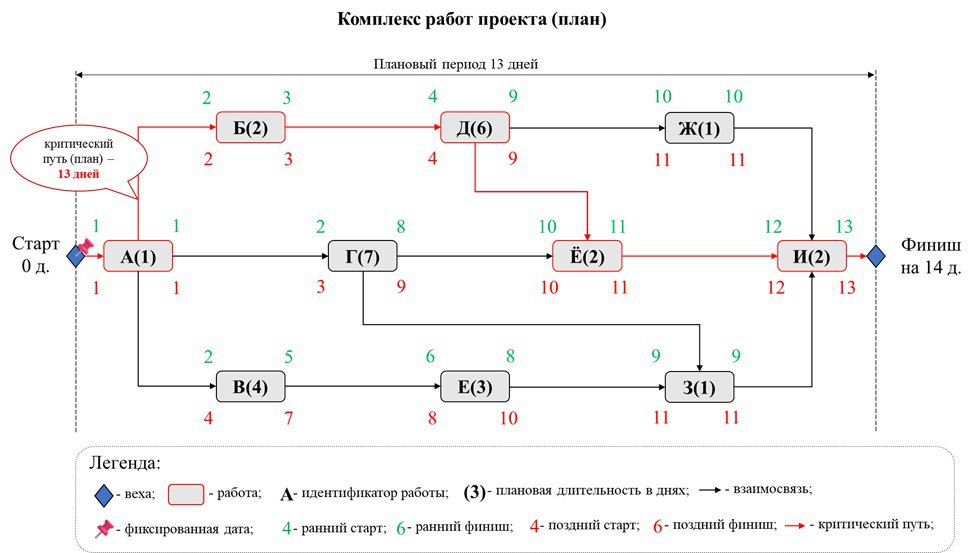

Рисунок 3:
photo_2025-12-11 19.20.17.jpeg

Когда дата завершения фиксируется как «гвоздь», система при обратном расчете формирует задачи с отрицательным резервом. В результате через 5 дней (как в ситуации на Рисунке 2) критический путь превращается в несколько критических цепочек.

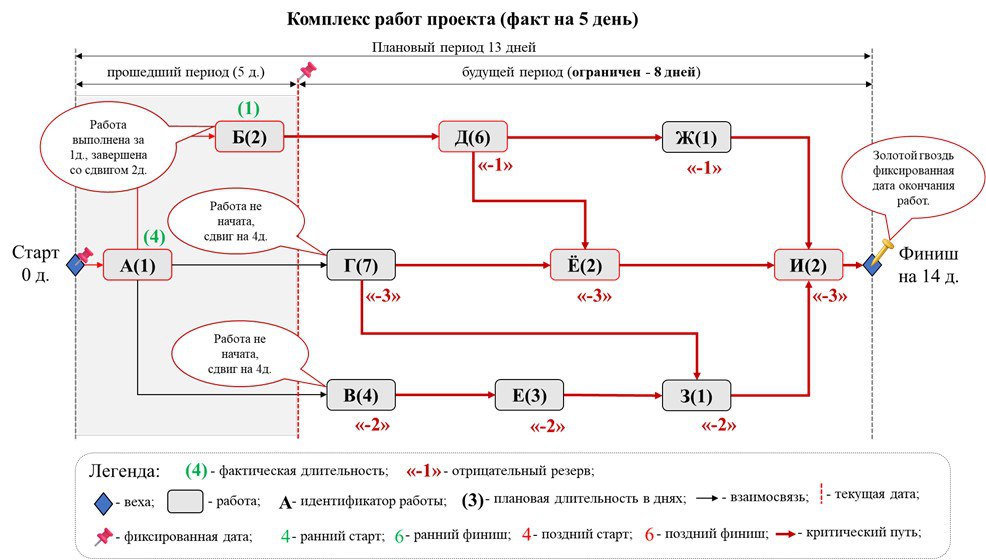

Рисунок 4:
photo_2025-12-11 19.21.10.jpeg

Появление показателя «отрицательный резерв» дает возможность ранжировать работы по степени критичности и концентрировать ресурсы там, где они приносят наибольший эффект.

Эти цепи указывают на зоны перегрузки и узкие места всего комплекса работ. При сжатом расписании за счет фиксированной даты завершения именно отрицательный резерв становится основой рейтинга для управления ресурсами.

Главное отличие от классической практики — это формирование единой и ранжированной картины всех критических цепочек в режиме реального времени при каждом перерасчете расписания проекта.

Примечание: при работе с КСМ от 3000 операций итоговый список приоритетов может включать несколько сотен работ и мероприятий со значительным разбросом значений отрицательного резерва.

Таблица 1:

photo_2025-12-11 19.21.54.jpeg

Таблица 1 — наглядный пример выходного формата представления данных для работы по методу «Золотой гвоздь». Этот ситуативный инструмент ранжирует задачи по степени критичности, формируя список для незамедлительного вмешательства, и обеспечивает ежедневную видимость как хода работ, так и эффективности корректирующих мер.

Такой подход оптимален для проектной среды с жесткими внешними дедлайнами (сезонное окно, запуск производства, выход продукта), что характерно для промышленного строительства и сложных инженерных проектов.

Краткое описание метода

  • Фиксация «гвоздя»: в модели задается жесткая (директивная) дата завершения комплекса работ проекта на директивной дате (например, 31 декабря).
  • Расчет расписания: после перерасчета графика модель показывает задачи с отрицательным резервом времени (-1, -2, -3 дня).
  • Приоритизация: критическими признаются задачи с наибольшим отрицательным резервом, они формируют список первоочередных работ с учетом всей картины проекта.
  • Анализ первопричин: выполняется «раскрутка цепочки обратным ходом» от задачи с максимальным отставанием к ее предшественникам, чтобы выявить источник задержек, на который можно повлиять.
  • Принятие мер: ресурсы перераспределяются, связи пересматриваются, процессы оптимизируются. Затем график пересчитывается, и выявляются новые точки фокуса.
  • Новый трек «перебить гвоздь»: когда в ходе выполнения дополнительных мероприятий появляется возможность завершить комплекс работ в срок или изменяются внешние обстоятельства, устанавливающие новые ограничения, можно зафиксировать новую дату завершения этапа проекта, и цикл оптимизации запустить заново.

Инструменты оптимизации

  • Перераспределение ресурсов на критические направления.
  • Параллельное выполнение задач, ранее запланированных последовательно.
  • Сокращение плановой длительности работ за счет увеличения производительности в пределах реальных возможностей.

Риски и ограничения метода
  • Требует принятия решений: Метод точно указывает на узкие места, но не предлагает готовых решений. Ответственность за выбор оптимального способа устранения проблем (перераспределение ресурсов, изменение последовательности работ) остается за руководителем проекта.
  • Риск отторжения команды: Постоянная концентрация на задачах с отрицательным резервом создает эффект «вечного пожара», что может привести к выгоранию команды, к потере уверенности в успехе проекта, принятию краткосрочных решений в ущерб долгосрочным целям и общему снижению качества работы.
  • Не отменяет базовый план: Частый пересчет графика относительно нового «гвоздя» не должен менять базовый план. Важно сохранять его как эталон для оценки общего прогресса проекта и управления ожиданиями стейкхолдеров.
  • Не отменяет объективных ограничений: Метод не может обойти физические, сезонные или логистические ограничения. Попытка «сжать» задачи, жестко зависящие от внешних факторов (например, от последовательности поставки оборудования или получения разрешений), без учета этих рамок недопустима.


Резюме

Метод «Золотой гвоздь» — это не просто механическое давление через жесткий дедлайн, а системный способ фокусировки управленческого внимания. Он превращает календарно-сетевую модель из пассивного инструмента мониторинга в динамичный механизм оперативного управления, позволяющий:

  • Проактивно выявлять узкие места в условиях высокой неопределенности.
  • Объективно ранжировать приоритеты на основе данных (отрицательного резерва).
  • Концентрировать ресурсы на задачах, дающих максимальный эффект для соблюдения ключевой вехи.

Этот подход особенно ценен для мегапроектов, где классический критический путь слишком динамичен, а объем данных не позволяет опираться на интуицию. «Золотой гвоздь» обеспечивает ту самую «единую и актуальную картину», которая необходима для принятия взвешенных решений в режиме реального времени.
