巨型项目。克里米亚通往未来的桥梁

25.11.2025

很高兴看到一个大型建设项目的进展,尤其是当我们谈论的是在您眼前建造的真实建筑时。 巨型项目 - 因为它完全符合 PM Excellence 列为巨型项目的标准,包括预算、时间安排以及对超过 10 万人的影响。我认为克里米亚大桥影响了数百万人。

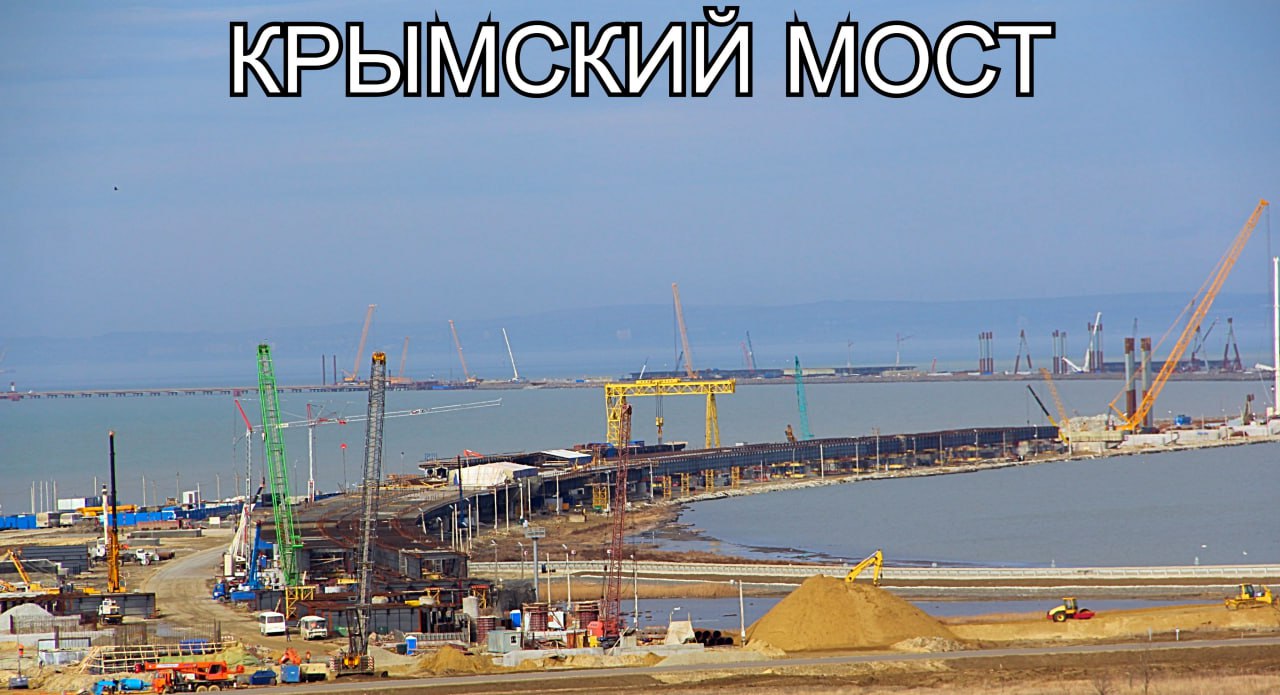

photo_2025-03-13 15.06.40.jpeg

图1 克里米亚大桥建设情况

photo_2025-03-13 15.06.29.jpeg

简介

2016年至2018年,他居住在阿纳帕,在维特亚泽沃机场修建了新的航站楼综合体,并多次参观了克里米亚大桥施工区。我与进出我们机场的建筑人员谈了很多。我们接待了非常尊贵的客人,他们控制着这座大楼。所以,一篇关于克里米亚大桥的文章是针对未来的……

一般信息

该项目总造价为2279.2亿卢布。如果我们考虑到工程开始时(2016 年 2 月),那么价格相当于 30.3 亿美元,而调试时(2019 年 12 月)则为 35.5 亿美元。相比之下,奥克兰和旧金山之间的海湾大桥悬索桥花费了美国 64 亿美元。确实,这个结构的长度是78.7公里,但位置比刻赤海峡简单(没有巨大的冰块)。

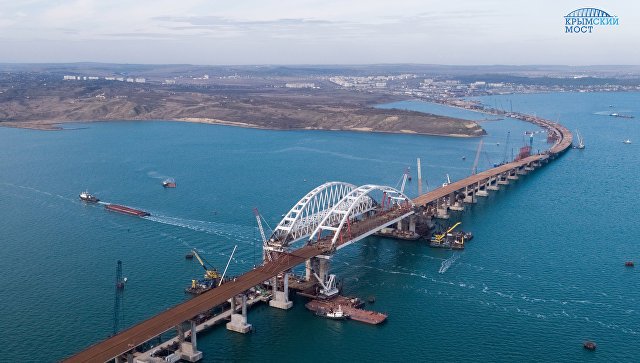

photo_2025-03-13 15.06.28.jpeg

图2 大桥鸟瞰图

丹麦实施的大贝尔特大桥项目的长度与克里米亚大桥相当。该物体的长度为18公里,该物体的价格达到了31.4亿美元。它建于20世纪末,现已完全收回投资。此类项目成本最低的是中国。例如,全长42.5公里的青岛大桥,“仅”耗资1.5亿美元。

克里米亚大桥的建设是一个复杂而独特的项目,包括几个关键特征:


设计特点及施工技术

桥梁设计: 克里米亚大桥由两座平行桥组成——公路桥和铁路桥。公路部分有四车道汽车,铁路部分有两条铁轨。

跨度和支撑: 该桥有多种跨径,其中包括刻赤-叶尼卡尔运河上跨度达227米的全金属拱形跨径。海上采用连续梁全金属跨度,跨度为63米。这座桥共有 595 个支架。

桩和基础: 为了确保桥梁在地震活跃区和刻赤海峡泥泞底部的稳定性,使用了长达 105 米的桩。使用了三种类型的桩:管桩、棱柱桩和钻孔桩。

施工技术: 桥梁铁路部分采用纵向滑动法等独特技术进行施工。这使得在岸上组装结构然后将它们滑到支架上成为可能。

photo_2025-03-13 15.06.20.jpeg

施工条件

地震活动性:施工区地震活动性较高,达到9级,需要采取特殊措施对结构进行加固。

气候条件: 由于恶劣的海洋环境、频繁的风暴和冬季结冰,施工变得复杂。

地质条件: 刻赤海峡底部有厚厚的淤泥,使打桩过程变得复杂。构造断层和泥火山的发现也影响了设计。

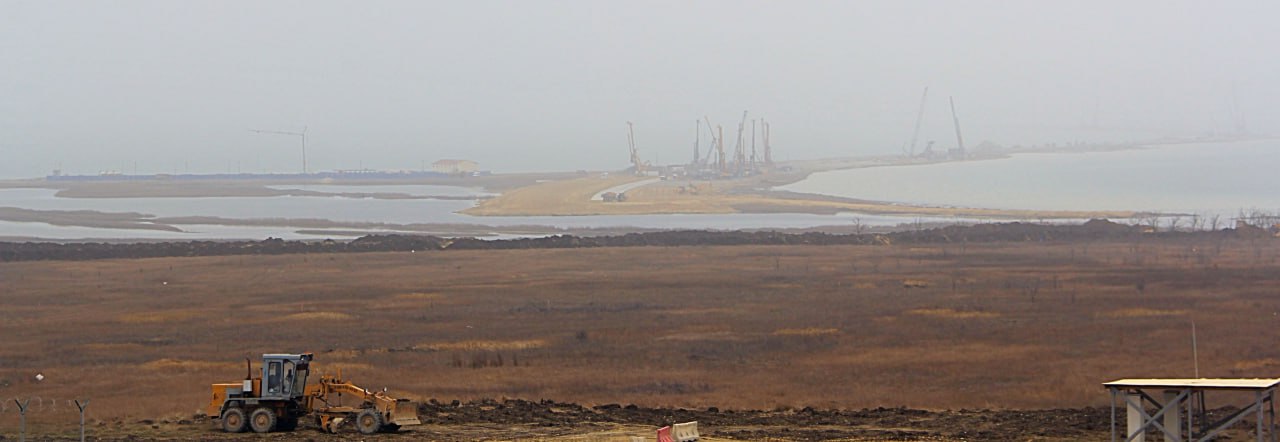

photo_2025-03-13 15.06.18.jpeg

图3 展台处

克里米亚大桥的建设过程中使用了多项创新技术和方法:

独特的跨度安装方法: 桥梁铁路部分采用纵向滑动方法,使得在岸上组装结构,然后高精度、快速地将其滑到支架上成为可能。还使用了萨拉托夫桥梁建造者开发的技术,这使得可以使用特殊的提升机构提升和安装跨度。

M2M 技术: 无线技术用于研究岩土条件并实时监测桩和支撑的状况。这包括使用地震站和气象站来预测天气和地震活动。

监控和安全系统: 这座桥安装了 400 多个传感器来监测结构状况,以及抗地震和船舶碰撞的保护系统。水声系统用于监测水域。

创新材料和设计: 路面由两层组成——耐用的顶层和弹性的底层,确保耐用性和交通安全。这座桥的设计能够承受强烈的地震和风暴。

特殊浮动系统: 为了安装桥拱,使用了特殊的浮动系统,这使得在恶劣的天气条件下运输和安装结构成为可能。

photo_2025-03-13 15.06.35.jpeg

图4 克里米亚大桥施工全景

意义及结果

长度和状态: 克里米亚大桥是欧洲和俄罗斯最长的大桥,全长19公里。

施工时间: 道路部分于 2018 年竣工,铁路部分于 2019 年竣工。将桥梁分为两个独立的结构,使得能够在紧迫的期限内完成任务。

我的故事

我有一个与克里米亚大桥有关的团队强化的不朽故事。

2018 年 5 月 16 日,决定开始客车沿克里米亚大桥通行。俄罗斯总统弗拉基米尔·弗拉基米罗维奇·普京驾驶卡车疏通交通。我们的团队位于阿纳帕附近,决定通过骑自行车往返(到克里米亚-从克里米亚)来庆祝大桥的开通。

该项目的规划立即进行。这是一次非常不寻常的自行车骑行。我们的纵队有可能不被允许上桥的风险。经过与交警的成功谈判,我们让他们相信了我们的安全意图和出色的身体状况。矛盾的是,事实上你可以骑自行车过桥,但你不能停下来,因为没有停车位。让我提醒你,这座桥的长度是19公里!

photo_2025-03-13 15.06.17.jpeg

于是,我们有组织地前往克里米亚,在刻赤附近停下来短暂野餐,然后返回。

photo_2025-03-13 15.06.15.jpeg

图5 骑行参与者

日程

克里米亚大桥建设日历计划包括几个关键阶段:

准备工作

2014年4月:俄罗斯总统普京设定了不迟于2018年12月修建克里米亚大桥的任务。

2014 年夏季:Rosavtodor 宣布了该项目的初步估算。

2015 年 1 月:Stroygazmontazh LLC 被任命为刻赤海峡运输通道的设计和施工承包商。

2015年4月:临时辅助技术结构开始施工。

工作桥梁施工及主体工程准备

2015年10月:第一座工作桥竣工。

2016年夏季:第二、第三工作桥竣工。

2016 年 2 月:克里米亚大桥在获得施工许可证后开始施工。

主要建设阶段

2016 年 2 月:开始建造接下来的两座工作桥和现役桥梁。

2016年3月:开始桩基施工。

2016年4月:第一个支架安装完成。

2016年5月:支持人数突破1000人。

2016 年 6 月:开始安装沃罗涅日跨度。

2016年8月:安装主支撑并组装跨度。

2016 年 9 月:安装了第一批一百个支架。

2016年10月:第一标段打桩工作完成。

2016 年 12 月:安装了 200 个支撑结构。

2017 年 2 月:大桥交通通道开工建设。

2017 年 4 月:最大的球道支架开始浇筑混凝土。

2017 年 5 月:支持安装赤道 - 5953 个中的 298 个。

2017年6月:公路桥梁主结构施工完成70%。

2017年7月:路面下拱形结构组装完成。

2017年8月:铁路拱门安装完成。

2017年10月:路拱安装完成。

2018年4月:路桥沥青铺设完成。

大桥开通

2018年5月15日:大桥汽车部分盛大通车。

2019年12月:大桥铁路部分施工完成。

该计划包括桥梁公路和铁路部分同步建设,并优先完成公路部分。

photo_2025-03-13 15.06.14.jpeg

米。 6 通车三天后骑自行车


克里米亚大桥处于我国许多进程的最前沿,因此我们的后代很可能会意识到这一事件的重要性!
