Календарно-сетевой график как кардиограмма мегапроекта, или эффект «Пилы»

28.01.2026
Календарно-сетевой график как кардиограмма мегапроекта, или эффект «Пилы»

Предисловие: чувство тревоги

Управление сроками проекта начинается с Базового плана (Project Baseline) — утверждённой версии календарно-сетевого графика, которая служит эталоном для измерения прогресса и отклонений. Классический подход требует, чтобы этот план оставался неизменным. Однако на практике, особенно при управлении крупными проектами, изменения накапливаются, достигая «критической массы». Это происходит из-за смены ограничений, уточнения технических решений и выявление дополнительных работ или объемов. Базовый план теряет актуальность, и его пересмотр становится не рекомендацией, а необходимостью. В мегапроектах сроком от трех лет и более этот процесс неизбежен: практически на очередном контрольном шлюзе (Gate), уточняются параметры и утверждает обновленный Базовый план.

Но даже при актуальном плане у тех, кто ведет крупные строительные проекты, возникает знакомое чувство.

Живой пример: конец 9-й недели. Отчет за период: «светофор зеленый». Факт близок к плану, прогноз в допустимом диапазоне, отклонение по сроку меньше недели. Формально все в порядке. И при этом внутри — тихая паника: что-то упускаем.

Рис. №1. Пример отчета:

С точки зрения отчета ситуация выглядит устойчивой: при сохранении текущего темпа прогнозируемый результат составляет ≈ 98,3 % от плана. «Сегодня» принимаются корректирующие меры, выполнение выравнивается, индикаторы остаются зелеными.

Классические инструменты мониторинга и контроля сроков проекта: отчет «план-факт-прогноз», показывают «ГДЕ МЫ СЕЙЧАС?». Они дают моментальный снимок состояния проекта: процент выполнения, прогноз завершения, текущее отставание и т.д. Однако эти инструменты не показывают «КАК МЫ ПРИШЛИ СЮДА?» — не показывают динамику изменений, и накопительный эффект.

Что делать, когда сроки нужно удержать любой ценой, а внутри слепая тревога?

Прежде всего, для работы нужен инструмент измерения интенсивности проекта за период, т.е. скорости и плотности работ. Проще говоря, нужна линейка для измерения: управлять можно только тем, что можно измерить.

На мегапроектах особенно в которых работает ЦОРП (Центра оперативного реагирования и прогнозирования), и где календарно-сетевое планирование играет ключевую роль, мы применяем линейную диаграмму с образным названием «Пила» как кардиограмму проекта. По сути, это способ показать график реализации проекта в живом ритме импульсов изменений расчётной даты завершения, где каждый скачек в виде «зубца» — это история принятого решения.

По горизонтальной оси откладывается время (недели, месяц), по вертикальной «расчетная дата завершения проекта». Каждый «зубец» отражает скачок этой даты вследствие перерасчета «расписания работ» по факту принятого решения (например, перераспределения ресурсов или изменения приоритета задач).

Образ названия

 «Пила» — визуализация циклической динамики проекта, которая передаёт суть подхода. Зубцы символизируют чередование фаз интенсивности работ: от пика до провала.

Проект — это живой организм с пульсирующим ритмом. «Пила» отражает циклические колебания нагрузки и, подобно кардиограмме, делает этот цикл наглядным, измеримым, а значит — управляемым.

Простое правило

Заведи простое правило в проекте, конечно при наличии современных технологий управления проектами и ПО для КСМ: при еженедельном обновлении факта выполнения и пересчета расписания — сохранять «расчетную дату окончания проекта» последняя ключевую вехи, в которую сходятся все работы. При этот сознательно снять все ограничения, влияющие на корректный перерасчет. Пусть система покажет горькую правду: «прогноз завершения проекта» как есть.

Рис. №2. Пример таблицы:

Затем соедините эти точки на графике. В здоровом, реально управляемом проекте линия прогноза никогда не будет прямой. Более того — в стабильной системе одно и то же значение прогнозной даты не должно повторяться подряд более двух отчетных периодов (например, двух недель). Если дата «застыла» — это тревожный сигнал: либо график перестали честно считать, либо проект вошел в режим неконтролируемого дрейфа, где управленческие решения не влияют на результат.

«Пила» начинается с этой честности. Каждая новая точка — это диагноз. Соединенные вместе, они образуют кардиограмму, по которой можно судить не об отдельных симптомах, а о здоровье проекта в целом.

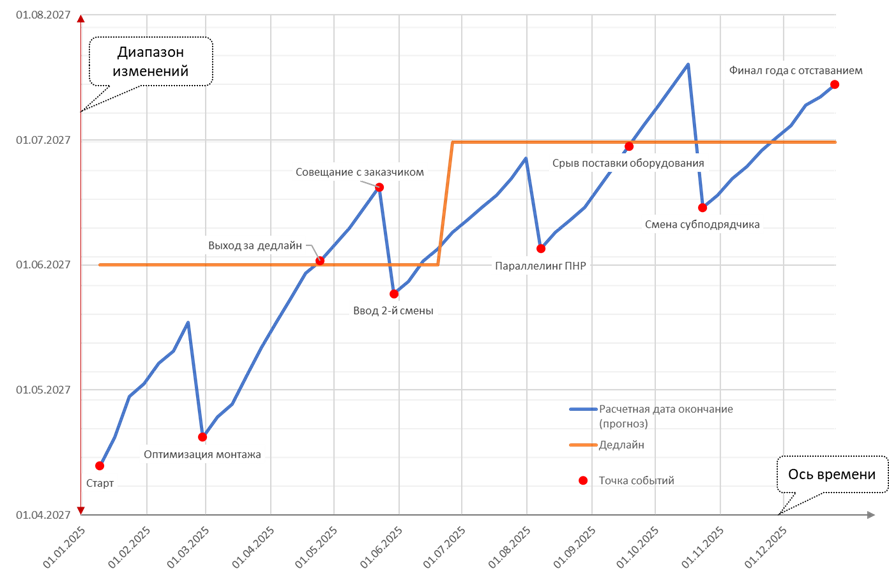

Рис. №3. Пример диаграммы:

Что показывают зубья «Пилы»

Почему диаграмма должна выглядеть именно так — неровно, «пилообразно»? Потому что она отражает две фундаментальные фазы жизненного цикла проекта, которые сменяют друг друга.

1. Зубец вверх (Фаза накопления проблем).

Линия прогноза ползет вверх — срок уплывает вперед. Это не ошибка, а физика процесса. Поставки задерживают, кран ломается, погода подводит, согласования затягиваются и так далее, все это требует проактивного управления рисками проекта. Живой проект обязан периодически накапливать отставания. Если ваша «кардиограмма» месяц рисует идеальную прямую — вам почти наверняка что-то недоговаривают: либо не считают график честно, либо имитируют стабильность там, где ее нет.

2. Обрыв вниз (Фаза управленческого вмешательства).

Переход линии вниз — это не чудо и не случайность. Это результат сознательного решения. Когда отставание доходит до критической точки (технической или психологической), происходит «срез зубца».

Команда управления проектом (PMC обеспечивающий поддержку управления проектом) изыскивает резервы, меняет последовательность монтажа, добавляет бригады, оптимизирует технологию. После пересчета с этим новым организационным решением прогнозная дата отскакивает назад, желательно к базовому плану. Это и есть управление в действии.

Таким образом, каждый зубец «Пилы» — это законченная история, которая может быть использована как извлеченный урок в ходе реализации проекта: проблема → осознание → решение → результат.

Так работает механизм управления проектом: превращение хаотичного потока событий в серию контролируемых, измеримых и менторских циклов.

Как настроить «Пилу» за 15 минут

1. Шаг 1: Внесите факт. Загрузите данные о фактическом выполнении работ в вашу календарно-сетевую модель (Primavera, MS Project).

2. Шаг 2: Снимите «костыли».

    • Перед пересчётом найдите и временно отключите жёсткое ограничение (Constraint) на дату окончания проекта или ключевой вехи (например, «Finish No Later Than»).
    • Сделайте это в копии расписания или запомните исходное значение, чтобы позже вернуть его для отчётности. Цель — дать системе показать «чистый» прогноз.

3. Шаг 3: Заведите таблицу. Создайте простой файл (Excel, Google Sheets) со столбцами: «Дата обновления» и «Расчётная дата окончания (прогноз)».

4. Шаг 4: Зафиксируйте прогноз. Выполните пересчёт расписания. После этого внесите в таблицу текущую дату и полученное значение прогнозной даты финиша (Calculated Finish Date).

5. Шаг 5: Постройте кардиограмму. Выделите данные в таблице и постройте по ним линейную диаграмму. Соединённые линией точки покажут первый «зубец» вашей «Пилы».

6. Настройте отображение ключевых событий

Совет: Повторяйте шаги 1, 2, 4 и 5 еженедельно. После записи прогноза можно вернуть ограничение на дату окончания («костыль») в модель, чтобы оно продолжало использоваться необходимой отчётности на внешний контур проекта.

Ваша первая кардиограмма проекта готова.

Важно: две особенности, которые нужно знать и не бояться

Применяя метод «Пилы», вы столкнётесь с двумя неочевидными, но абсолютно нормальными явлениями. Их нужно понять и принять, чтобы правильно интерпретировать данные.

1. Нелинейность отклика.

Изменение прогноза завершения проекта не равно длительности периода, за который сделан пересчёт. Если вы обновляете график раз в 7 дней, прогнозная дата может сдвинуться больше чем на 7 дней как вправо (ухудшение), так и влево (улучшение). Это не ошибка. Это отражение того, что даже небольшой факт, вставший в критическую цепочку, может иметь кумулятивный эффект на всю длительность проекта, открывая или закрывая целые «окна» возможностей в будущем. «Пила» фиксирует именно этот эффект «рычага».

2. Эффект «застывания» прогноза на финише.

При достижении общего уровня выполнения проекта около 95%, прогнозная дата завершения может «замереть» и перестать значительно меняться от недели к неделе. Это не значит, что перерасчет перестал работать. Это связано с переходом в фазу закрытия: остаются работы по уточнению актов, оформлению документации, устранению недоделок — их объём и длительность сложно точно смоделировать в сетевом графике, и они слабо влияют на общий прогноз длительности, достигший «плато».

В этот момент «Пила» выполнила свою основную задачу — она зафиксировала динамику проекта на основном, самом сложном этапе, и теперь её данные служат историей для анализа и извлечения уроков.

Знание этих особенностей избавляет от ложных тревог.

Резюме:

Критически настроенный читатель может резонно спросить: «Зачем изобретать велосипед, если есть классические инструменты например S-кривая, которая тоже отражает динамику проекта?»

Ответ прост: мы не изобретаем, а адаптируем. Мы берём инструменты, которые реально помогают в работе, и делимся опытом их применения. Потому что у настоящего профессионала должен быть не один универсальный ключ, а полноценный набор специализированных инструментов на любой случай на практике.

Если к вам приходит мастер с одним «универсальным» инструментом на все случаи жизни — вы усомнитесь в его профессионализме. Точно так же и в управлении проектами: каждая ситуация требует своего подхода. Нужно не просто «закручивать гайки» общим давлением, а точно диагностировать и «лечить» проблему, не нанося вреда остальным процессам.

Возьмите с собой в проект весь набор инструментов:

  • S-кривая — это инструмент стратегического контроля, «вид с высоты». Она отвечает на вопрос «ГДЕ мы?» относительно плана по объёму и стоимости.
  • «Золотой гвоздь» — это инструмент тактической мобилизации, «локальный нагрев». Он отвечает на вопрос «КАК дожать?» для удержания ключевого дедлайна.
  • «Пила» — это инструмент оперативной диагностики и независимой экспертизы проекта, «ЭКГ». Она отвечает на вопрос «КАК мы дышим?», показывая ритм и эффективность нашей работы в режиме реального времени.

Не существует единственно верного метода. Существует ситуация, и к ней нужно подобрать правильный инструмент. «Пила» — это не замена классике, а её важное дополнение. Она добавляет в ваш арсенал линейкой измерения событий, позволяя видеть в ритм проекта.
