巨型项目实施过程中的“海啸”效应:为何再理想的计划也会破灭

30.09.2025
巨型项目实施过程中的“海啸”效应:为何再理想的计划也会破灭


项目管理常常被比作海上航行:船员就是船员,计划就是航海图,风险就是我们学会避免的风暴和暗礁。但是如何应对来自外部、远方的威胁呢?一个威胁出现在地平线上,并以突然的破坏性浪潮袭击项目的最后阶段,席卷所有计划?这种情况最合适的名称是海啸效应。


什么是海啸效应?

项目中的“海啸”效应是指最后阶段未完成任务量急剧增加,像巨浪般的人力成本覆盖整个项目,导致无法控制的危机。

这不仅仅是最后期限的改变,而是一场累积的灾难,需要在极短的时间内完成大量工作。其直接后果是被迫增加资源、在紧急模式下工作、多次预算超支,甚至使最深思熟虑的计划完全失去信誉。

主要的危险是:你失去了战略主动权并开始只处理后果。你注定要失败,但要努力生存!


为什么会发生海啸?

本质上,这种浪潮是在参与者的内部活动中远离项目轮廓而形成的,并且与交易对手的分包商和供应商直接相关。其原因不是项目团队的内部错误,而是影响供应商活动和绩效的事件,例如设备部件供应中断、供应商合作伙伴破产、交易对手之间的系统故障以及不可抗力情况。

问题出现在您的视线之外,但其后果却落在项目上,使工作陷入瘫痪,并使工作的关键阶段无法开始和完成。


海啸的原因:问题从哪里开始?

海啸效应的根本原因与项目参与者组织内的管理质量和隐藏流程有关。这些问题根源于金融、生产、管理体系的深层,长期不为公众所察觉。

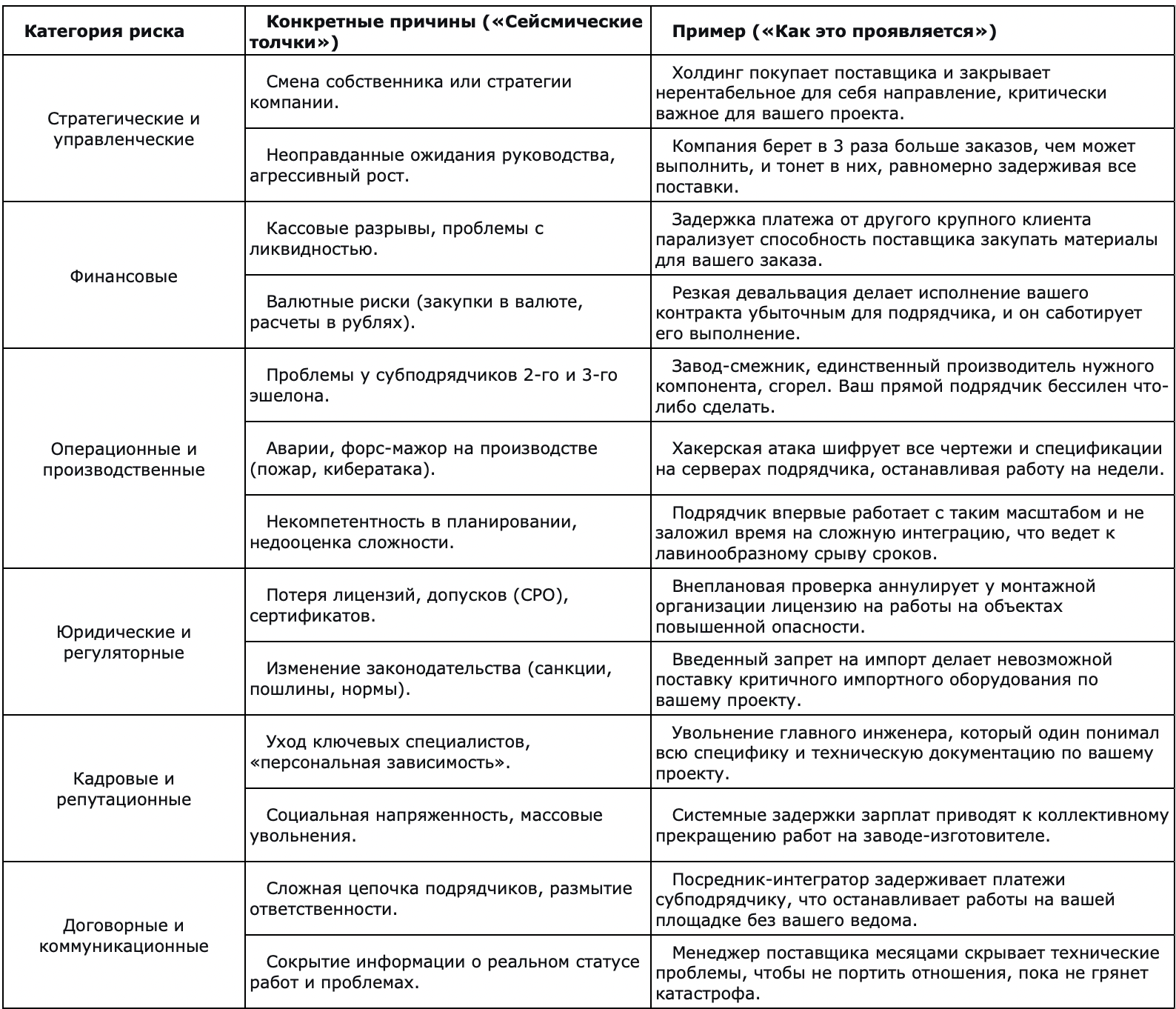

截图 2025-09-30 13.23.16.png

灾难机制:从难以察觉的波浪到毁灭(以巨型项目为例)

海啸效应逐步发展,经历三个关键阶段。

1.阶段:海浪(设计及承包阶段)

问题已经源于供应商的财务或运营系统。然而,它在规划、设计和承包阶段仍然是不可见的。从表面上看,一切看起来都很完美:合同已经签署,时间表已经批准,担保也已经提供。专注于项目流程、可交付成果和利益相关者的标准风险监控工具无法捕获来自服务和材料提供商的潜在威胁。

示例: 业主在承包商和供应商之间分配工作:设计、施工和安装工作、公用设施网络、设备。纸面上有一个理想的画面:合同已经签订,估算已经商定,时间表已经制定。但体积计算中的错误以及对工作和系统集成复杂性的低估逐渐渗透到了项目中。与此同时,试图“参与项目”的承包商承诺以更少的钱获得更多的成果。这导致长期缺乏资源、采购失败、人员素质低下和工作节奏不规律。长期以来,此类问题对于项目内的团队来说都是“看不见”的,但它们的累积效应不可避免地会累积起来并影响结果。

2.阶段:浅水(施工安装准备工作)

问题的浪潮到达了“浅水区”——理论计划与执行现实发生冲突的阶段。在这里,对于每项工作的开始,四个关键因素必须同时收敛:

  • 为执行工作而发布的设计文件。
  • 所有必要的批准和许可。
  • 现场工人和设备。
  • 通过进场检验的材料和设备。

这就是供应商的隐藏问题,在严格的进度要求下开始“上升”的地方。它的速度、快速解决方案的可能性下降,而项目后果的高度和规模急剧增加。

示例: 开始为设备打基础的整体工作的日子已经到来。一切准备就绪:钢筋框架、模板、混凝土泵已安装,钢筋和混凝土工人团队已进入现场,并已收到许可证。但混凝土并未运送到现场。由于税务局突然冻结经常账户,签订合同的混凝土单位无法向分包商支付混凝土运往工地的费用。这个问题从隐藏到变得明显,立即停止了现场的工作,并引发了后续工作复杂性转移的日益严重的影响。

3.阶段:上岸(问题堆积和错过最后期限)

这是灾难全面爆发的时刻。未能交付或服务项目会在实施的最后阶段引发一系列问题:

  • 问题积累: 所有依赖于待办事项的后续任务都将按计划向前推进。
  • 峰值负载: 推迟的任务被“压缩”到以后的日期,从而产生了不切实际的工作量,需要在项目的最后阶段增加资源。
  • “人工成本浪潮”: 巨大的、难以控制的工作量正在形成,必须在极短的时间内完成。这会导致错过设施调试的最后期限、匆忙的工作、加班、错误、预算超支和质量下降。

示例: 一家欧洲制造商延迟交付独特的窗户配件导致您的外墙玻璃供应商破产。这需要进行新的采购并签订新的玻璃供应合同。包括工程系统安装在内的收尾工作必须在冬季进行,而建筑物的轮廓没有封闭的温暖轮廓。这导致了一系列工程的完成延迟、数百万美元的临时住所和取暖费用、额外工程费用和工人加班费,以及由于低温导致的饰面质量损失的风险以及由于物体交付延迟而导致的索赔风险。

这最后的“劳动力浪潮”就像海啸一样,席卷了所有精心构建的计划、预算和资源,就像海岸上的轻型建筑一样。


绘画:

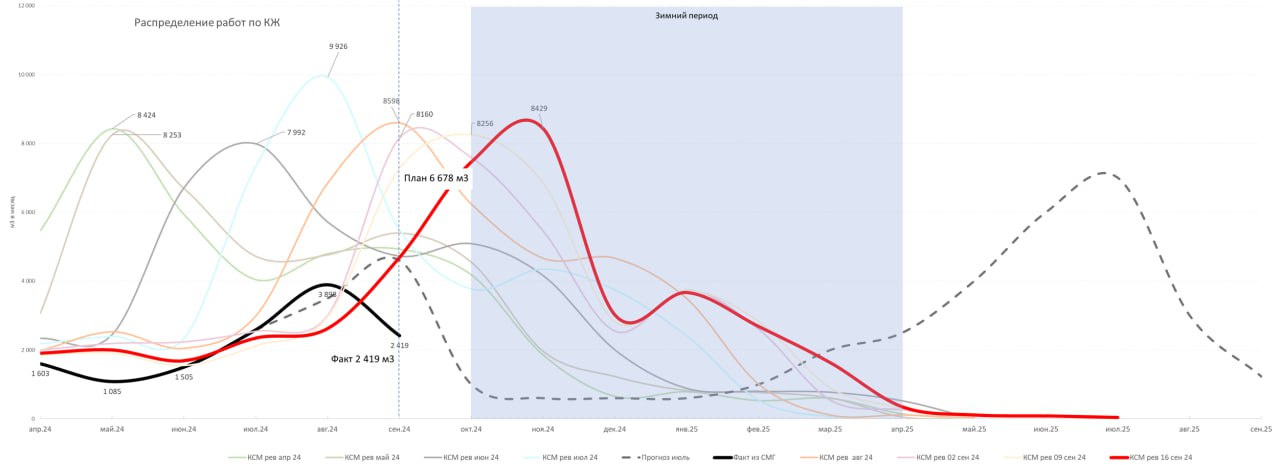

photo_2025-09-30 13.22.42.jpeg


如何预防海啸?

海啸效应无法百分百避免,但可以预测,并将后果降至最低。成功的关键是在团队内创造一种诚实和信任的文化,并建立强大的管理系统来减轻海啸对项目的影响。

应对海啸的工具

1. 暴露前准备(预防)

目标: 在项目开始之前预防威胁。

  • 审计项目管理,检查交易对手及其供应链的工作时间。
  • 承包商 3 个月的工作计划和动员(人员、文件、设备、许可证)。
  • 风险多样化(服务和材料的多个供应商)。
  • 严格的合同条件(罚款、审计)、风险保险。

2. 监控与沟通(早期发现)

目标: 抓住浪潮的第一波冲击。

  • 与承包商定期举行会议(包括引导性问题)。
  • “海啸哨兵”的目的是监测间接信号。
  • 监控项目,持续评估产出。
  • 日常处理剩余材料并将其安置到工作中。
  • 设置时间和预算缓冲。
  • 项目检查。

3. 响应(当发出威胁信号时)

目标:在波浪接近时最大程度地减少损坏。

  • 快速评估问题的严重性。
  • 诚实的分析和升级(没有沉默的 CIRP)。
  • 与服务和材料供应商的高层管理人员直接对话。
  • 更新承包商 3 个月的工作和动员计划。
  • 启动 B 计划(替代供应商/资源)。
  • 促进关键路径和资源重新分配。
  • 监控项目结果。

4. 事后分析(经验教训)

目标: 将危机转变为可管理的经历。

  • 汇报:哪里遗漏了信号?
  • 实践的正式化(工作和动员清单、生产控制、材料的日常核算)。
  • 将标准引入公司程序。
  • 维持组织记忆。

请记住:没有什么比浪费时间更有价值的了。

所有列出的工具均已由 PMC 承包商测试和测试 PM Excellence (pmexcellence.com)。这套工具被称为“海啸分析方法”。此方法有助于识别隐藏风险并构建替代方案。

海啸的影响是毁灭性的,但只要采取正确的措施,您不仅可以生存,还可以将风险管理提升到一个新的水平。
